La décomposition du coût des dalles tactiles capacitives sur mesure distingue l’ingénierie et l’outillage initiaux, les coûts récurrents de fabrication, les pertes de production et la logistique jusqu’à la livraison. Pour comparer des offres destinées aux fabricants d’équipements (OEM), retenez le même ensemble fourni et le même plan d’acceptation. Un cas de comparaison pratique consiste à prévoir 1 000 dalles acceptées par commande et 10 000 dalles acceptées la première année. Ces quantités sont choisies par l’acheteur pour son modèle, et ne constituent ni des minimums du secteur ni des prix proposés. Avant d’ajouter des coûts, vérifiez si le prix unitaire comprend déjà les contrôles, les rebuts, le réglage du contrôleur et l’emballage.

Quels postes entrent dans chaque catégorie de coûts ?
Le coût d’une dalle capacitive projetée (PCAP) sur mesure ne se résume pas au prix d’un matériau. L’acheteur a besoin d’une structure qui sépare les frais uniques, les frais par unité ou par lot, les pertes de production et les dépenses nécessaires pour acheminer les dalles acceptées jusqu’au quai de réception.
| Catégorie de coûts | Éléments possibles | Présentation à demander pour comparer les offres |
|---|---|---|
| Ingénierie non récurrente (NRE) | Dessin du motif du capteur, revue de l’empilage, configuration du contrôleur, plan initial de validation | Distinguer forfait de projet, livrables, limites de révision et jalons de paiement |
| Outillages et montages initiaux | Outils de découpe et d’impression de la plaque de protection, montages d’alignement pour la lamination, montages de test | Préciser séparément propriété, maintenance, stockage, remplacement et droits de transfert |
| Échantillons et fabrication pilote | Matières pour prototypes, préparation, mesures, gestion des petites séries, échantillons de qualification | Indiquer quantité et prix des échantillons, frais de préparation et éventuelle déduction ultérieure |
| Matières et transformation récurrentes | Plaque de protection, électrodes, adhésifs, circuit imprimé flexible (FPC), contrôleur, main-d’œuvre d’assemblage | Chiffrer un lot défini d’unités acceptées, selon un indice de révision approuvé |
| Pertes de production et reprises | Rebuts, reprises, risque de rendement, rejets d’aspect | Indiquer si ces coûts sont compris dans le prix par unité acceptée ; ne jamais les ajouter deux fois |
| Frais par lot et d’expédition | Préparation du lot, contrôle spécial, emballage de protection, documents | Séparer frais fixes par expédition et frais variables par dalle |
| Logistique jusqu’à destination et travaux de l’OEM | Transport, assurance, dédouanement, taxes applicables, intégration avec l’hôte ou l’écran | Définir le payeur et le périmètre ; distinguer prix facturé et coût total pour l’acheteur |
La comparaison la plus utile porte sur le coût par dalle acceptée et livrée, à périmètre identique. Les dépenses initiales sont d’abord indiquées séparément, puis réparties sur une quantité d’amortissement explicitement déclarée. Une prévision n’est pas automatiquement un engagement d’achat ferme. Si l’amortissement de l’outillage dépend d’une commande minimale, d’une annulation ou d’un solde restant dû, faites figurer cette condition commerciale à côté du calcul unitaire.
Fixer le périmètre fourni avant de comparer les fournisseurs
Un devis moins élevé peut simplement s’arrêter à une étape d’assemblage antérieure. Dans le tableau de consultation, classez chaque offre dans l’une des cinq catégories de périmètre définies par l’acheteur ci-dessous. Toute offre hybride doit préciser ses exceptions.
| Périmètre de la demande de prix (RFQ) | Fourniture incluse | Responsabilité généralement laissée à l’OEM |
|---|---|---|
| A. Plaque de protection décorée | Plaque usinée ou imprimée, avec la finition spécifiée | Capteur, contrôleur, collage, intégration |
| B. Capteur et FPC | Capteur à électrodes et queue de connexion/connecteur | Plaque de protection, contrôleur, collage, validation avec l’hôte |
| C. Ensemble tactile frontal collé | Plaque de protection, capteur, adhésif interne spécifié, FPC | Contrôleur s’il est exclu, accouplement à l’écran, validation avec l’hôte |
| D. Sous-ensemble tactile configuré | Périmètre C, plus matériel et configuration du contrôleur spécifiés et résultats de test | Écran, boîtier, application hôte et essais du dispositif fini |
| E. Module écran/HMI | Ensemble tactile frontal, plus écran, fixation ou électronique spécifiés séparément pour l’interface homme-machine (HMI) | Uniquement les tâches expressément exclues de l’accord de fourniture de l’ensemble |
Il s’agit de catégories de RFQ, et non de cinq niveaux de produit universels chez les fabricants. Le périmètre D sert de référence à l’exemple chiffré ci-dessous, hors écran, faisceau de câbles externe, boîtier, assemblage HMI complet, micrologiciel applicatif et conformité du produit fini. Demandez un plan des limites de fourniture avec chaque devis. Si une offre comprend un écran et l’autre non, chiffrez séparément l’écran manquant et les travaux d’intégration avant de les classer.
Pour les solutions capacitives disponibles et les limites entre composants, consultez l’offre de JASPER en dalles tactiles capacitives sur mesure. Décrivez le périmètre réellement nécessaire, sans supposer que toutes les architectures optionnelles ou les prestations système en aval sont incluses.
Quels choix PCAP font varier les coûts récurrents ?
La construction de la plaque de protection, la géométrie des électrodes, le choix du contrôleur, le collage et les critères d’acceptation figurent parmi les principaux facteurs de coût d’une solution tactile sur mesure. Leurs interactions comptent : une plaque ou un capteur moins cher peut demander davantage de réglages, réduire le taux d’acceptation optique ou reporter du travail sur la ligne d’assemblage de l’OEM.

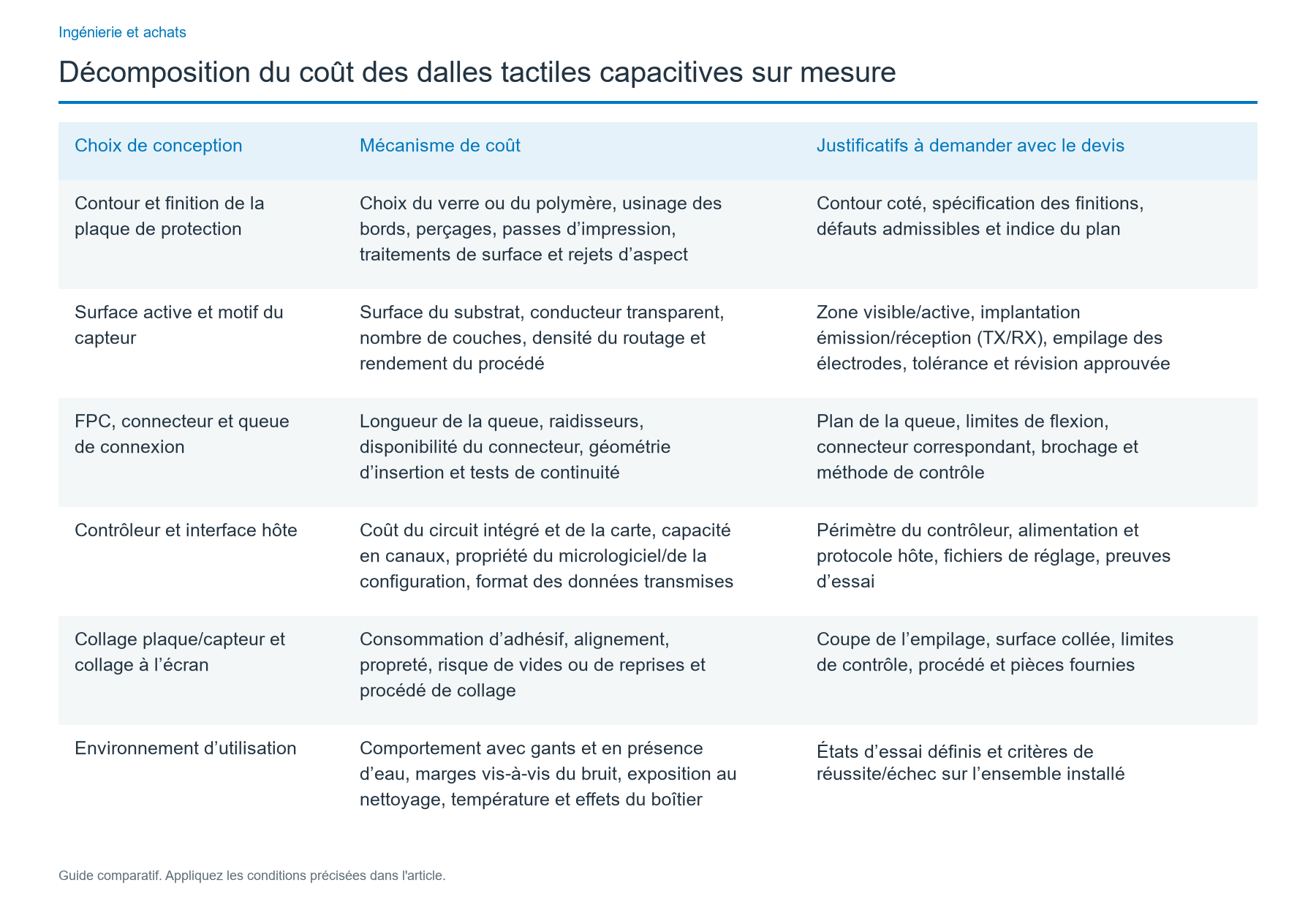

| Choix de conception | Mécanisme de coût | Justificatifs à demander avec le devis |
|---|---|---|
| Contour et finition de la plaque de protection | Choix du verre ou du polymère, usinage des bords, perçages, passes d’impression, traitements de surface et rejets d’aspect | Contour coté, spécification des finitions, défauts admissibles et indice du plan |
| Surface active et motif du capteur | Surface du substrat, conducteur transparent, nombre de couches, densité du routage et rendement du procédé | Zone visible/active, implantation émission/réception (TX/RX), empilage des électrodes, tolérance et révision approuvée |
| FPC, connecteur et queue de connexion | Longueur de la queue, raidisseurs, disponibilité du connecteur, géométrie d’insertion et tests de continuité | Plan de la queue, limites de flexion, connecteur correspondant, brochage et méthode de contrôle |
| Contrôleur et interface hôte | Coût du circuit intégré et de la carte, capacité en canaux, propriété du micrologiciel/de la configuration, format des données transmises | Périmètre du contrôleur, alimentation et protocole hôte, fichiers de réglage, preuves d’essai |
| Collage plaque/capteur et collage à l’écran | Consommation d’adhésif, alignement, propreté, risque de vides ou de reprises et procédé de collage | Coupe de l’empilage, surface collée, limites de contrôle, procédé et pièces fournies |
| Environnement d’utilisation | Comportement avec gants et en présence d’eau, marges vis-à-vis du bruit, exposition au nettoyage, température et effets du boîtier | États d’essai définis et critères de réussite/échec sur l’ensemble installé |
Deux modes de liaison à l’écran doivent être comparés sans ambiguïté : une lame d’air maîtrisée et un collage optique intégral. Le montage avec lame d’air peut faciliter le remplacement de l’écran, mais ajoute des interfaces optiques et de l’encombrement. Le collage optique intégral peut réduire les reflets et la contamination à ces interfaces, tout en imposant des exigences concernant l’adhésif, l’alignement, le rendement et les reprises. Aucune solution n’est automatiquement moins chère sur l’ensemble du cycle de vie. La couche adhésive interne de l’ensemble tactile frontal n’est pas le même poste d’achat que le collage de cet ensemble à l’écran ; faites-les chiffrer séparément.
Le contour de la dalle et l’épaisseur de la plaque de protection sont des variables de conception continues dans les limites du procédé choisi, et non des valeurs à pas universels. De même, le nombre de points tactiles, la vitesse d’interface et la durée de vie d’un revêtement ne se ramènent pas à une grille tarifaire commune. Si l’utilisation prévoit de l’eau ou des gants, définissez le matériau exact du gant, l’état de mouillage, l’état de fonctionnement de l’écran sous tension et les critères d’acceptation des touchers voulus et des détections tactiles erronées. La capacité d’un composant ne remplace pas la validation dans le dispositif installé.
Distinguer NRE, outillage, échantillons et prix de série
L’ingénierie non récurrente (NRE) rémunère le travail du projet ; le prix de série rémunère des unités acceptées, fabriquées de façon répétable. Ne comparez pas un prototype coûteux à un devis de série comme s’ils relevaient du même procédé et du même volume d’achat.
Demandez des lignes distinctes pour le dessin du motif du capteur, l’outillage de la plaque de protection, le réglage du contrôleur, la vérification de l’interface hôte, les montages de test électrique/optique, la préparation des prototypes et les éventuels travaux de développement du procédé pilote. Pour chaque frais, consignez le résultat attendu : dossier de plans, indice de l’échantillon, outil stocké, méthode d’essai, fichier de configuration ou première pièce approuvée. Le paiement d’un outillage ne prouve pas à lui seul sa propriété, sauf si l’accord en établit la titularité et les droits d’accès.
Les prototypes peuvent être réalisés avec un outillage provisoire, un assemblage manuel, des contrôles supplémentaires ou des configurations réglées individuellement. Cela peut justifier un prix unitaire d’échantillon élevé, sans démontrer que ce prix s’appliquera à un lot de série approuvé. Demandez trois présentations commerciales séparées : ingénierie/outillage initiaux, frais d’échantillons/de pilote, puis prix récurrent pour des quantités acceptées expressément indiquées. Précisez si l’acompte sur prototype sera déduit de l’outillage ou de commandes futures ; ne présumez jamais cette déduction.
L’acheteur peut demander des paliers de prix pour 100, 1 000 et 5 000 unités acceptées par commande, avec une prévision annuelle de 10 000 unités. Ces quantités forment une grille de comparaison RFQ illustrative, pas des paliers standards du marché. Notez la fréquence des commandes, l’exposition aux délais d’approvisionnement matière, l’expédition minimale, l’engagement de volume et la durée de validité du prix. Si un même fournisseur propose plusieurs architectures d’empilage, comparez-les sous des indices de plan distincts, plutôt que de regrouper des conceptions différentes dans une même colonne de prix par quantité.
Calculer le coût par dalle acceptée, et non par dalle lancée en fabrication
Le modèle doit préciser ses unités et éviter tout double comptage. Si le fournisseur facture par dalle acceptée et expédiée en absorbant les rebuts habituels, utilisez ce prix unitaire comme point de départ des coûts récurrents. S’il communique au contraire un coût par unité lancée en fabrication, sans intégrer le rendement dans son prix, un modèle simplifié de coût complet corrigé du rendement peut servir à comparer des scénarios :
Coût récurrent ajusté (USD/dalle acceptée) = coût de transformation par unité lancée (USD/dalle lancée en fabrication) ÷ rendement en pièces acceptées (dalles acceptées/dalles lancées en fabrication).
Cette formule simplifiée suppose que tous les coûts de transformation indiqués subissent la même perte de rendement. Dans un procédé réel, les coûts de matières et de contrôle interviennent à des étapes différentes ; demandez un modèle par étape avant de transformer l’estimation en tarification contractuelle. Les reprises peuvent avoir leurs propres coûts et leur propre taux de remise en conformité. N’ajoutez jamais un pourcentage de rebut supplémentaire à un prix par unité acceptée qui l’intègre déjà.
Pour une première évaluation du projet :
Coût équivalent de la première année (USD/dalle acceptée) = coût récurrent ajusté + emballage export + transport réparti + assurance + dédouanement/manutention + NRE ÷ quantité d’amortissement + dépenses d’échantillons ÷ quantité d’amortissement + droits/taxes applicables par unité + coût d’intégration OEM par unité.
N’intégrez les deux derniers termes que lorsque le traitement douanier et fiscal réel et le périmètre d’intégration OEM sont connus. Une taxe récupérable n’est pas nécessairement un coût définitif. Comparez séparément le calendrier des décaissements : payer la NRE avant l’approbation de la première pièce modifie l’exposition financière, même si le coût amorti final par unité est faible.
Exemple de calcul en USD et analyse de sensibilité
L’exemple suivant est un calcul fondé sur des chiffres fictifs. Ce n’est ni un devis fournisseur, ni un prix JASPER, ni une moyenne du secteur, ni une marge cible, ni un rendement de production promis. La fourniture supposée est un sous-ensemble tactile PCAP de périmètre D, sans écran. Le projet prévoit 1 000 unités acceptées par expédition, 10 expéditions, 10 000 unités acceptées pour amortir les coûts de la première année et un rendement en pièces acceptées de 95 % lorsque les coûts par unité lancée sont détaillés.

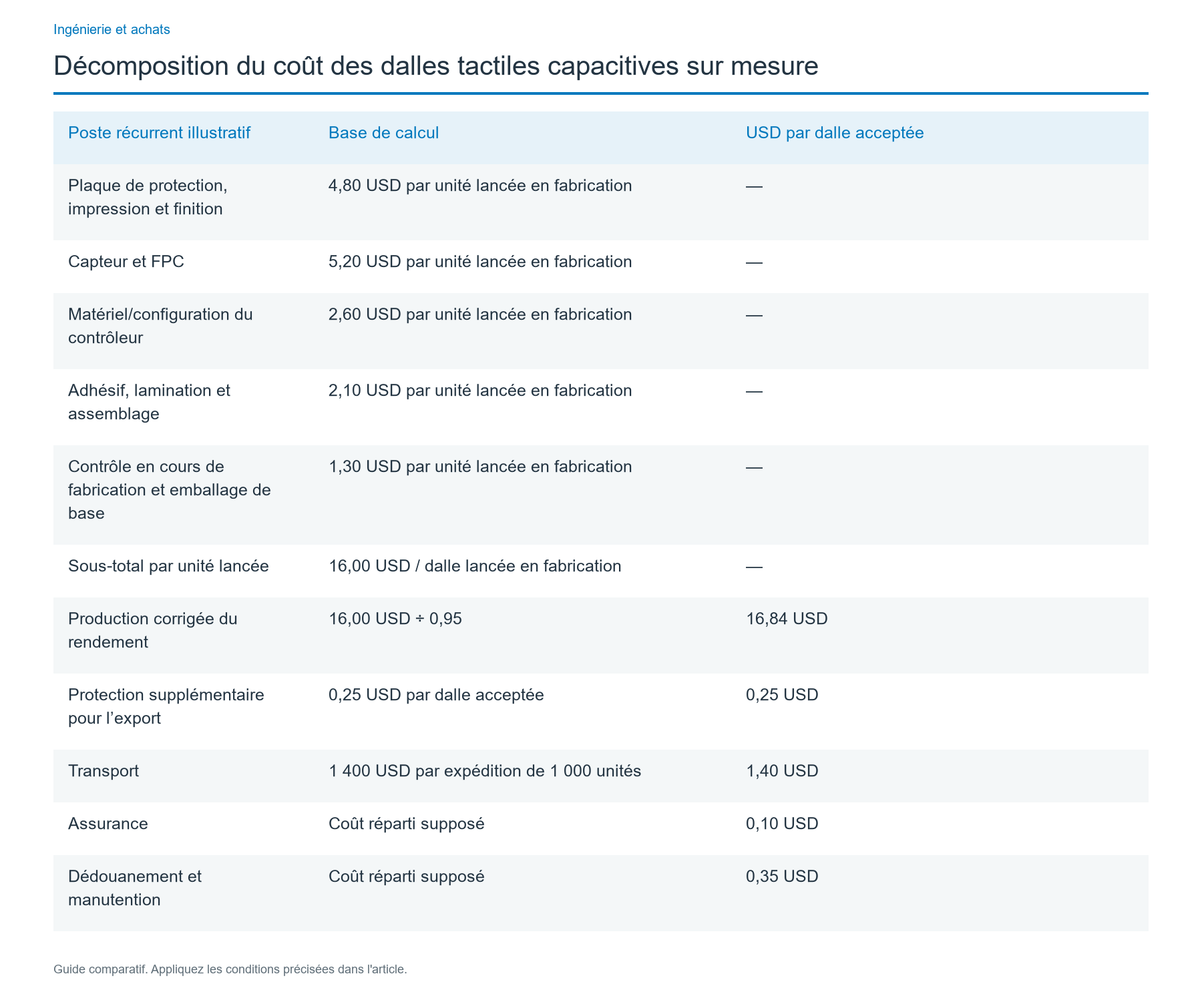

| Poste récurrent illustratif | Base de calcul | USD par dalle acceptée |
|---|---|---|
| Plaque de protection, impression et finition | 4,80 USD par unité lancée en fabrication | — |
| Capteur et FPC | 5,20 USD par unité lancée en fabrication | — |
| Matériel/configuration du contrôleur | 2,60 USD par unité lancée en fabrication | — |
| Adhésif, lamination et assemblage | 2,10 USD par unité lancée en fabrication | — |
| Contrôle en cours de fabrication et emballage de base | 1,30 USD par unité lancée en fabrication | — |
| Sous-total par unité lancée | 16,00 USD / dalle lancée en fabrication | — |
| Production corrigée du rendement | 16,00 USD ÷ 0,95 | 16,84 USD |
| Protection supplémentaire pour l’export | 0,25 USD par dalle acceptée | 0,25 USD |
| Transport | 1 400 USD par expédition de 1 000 unités | 1,40 USD |
| Assurance | Coût réparti supposé | 0,10 USD |
| Dédouanement et manutention | Coût réparti supposé | 0,35 USD |

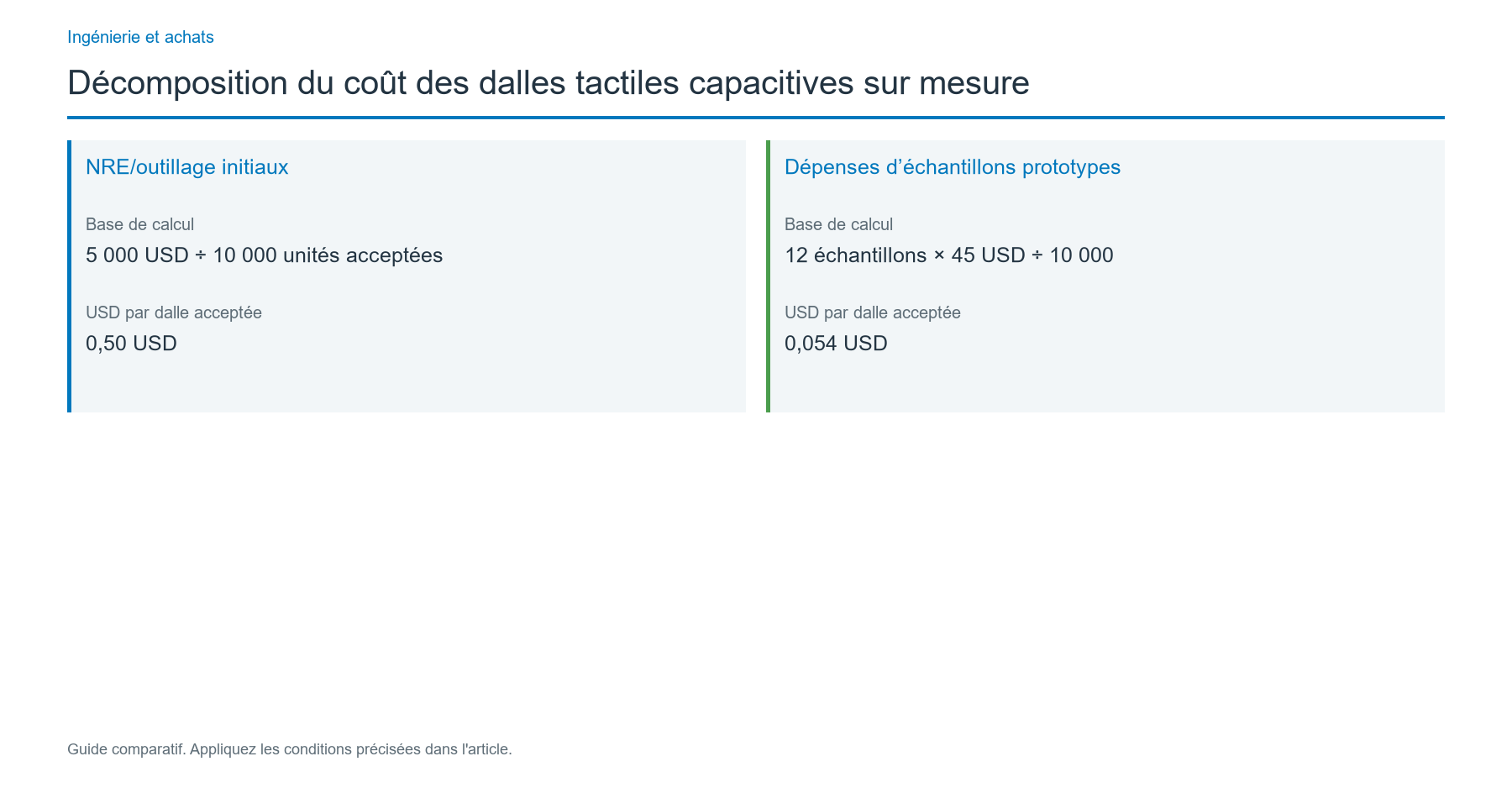

| NRE/outillage initiaux | 5 000 USD ÷ 10 000 unités acceptées | 0,50 USD |
| Dépenses d’échantillons prototypes | 12 échantillons × 45 USD ÷ 10 000 | 0,054 USD |
Les 5 000 USD de NRE supposés pourraient se décomposer en 1 200 USD de conception du capteur, 2 500 USD de plaque de protection/outillage et 1 300 USD de réglage du contrôleur et de préparation des montages de test. Les 540 USD supposés pour 12 échantillons restent distincts de la NRE comme de la production récurrente en volume. Le prix des échantillons correspond volontairement à des conditions de fabrication différentes ; il ne sert pas à extrapoler les dépenses annuelles d’achat.
Avec les valeurs non arrondies, le résultat normalisé de la première année est 16,00 USD / 0,95 + 0,25 USD + 1,40 USD + 0,10 USD + 0,35 USD + 5 000 USD / 10 000 + 540 USD / 10 000 = 19,50 USD par dalle acceptée, après arrondi au centime. Ce montant est calculé avant les droits applicables, les taxes non récupérables, les coûts dépendant du classement douanier et l’intégration réalisée côté OEM. Les valeurs dépendent des quantités retenues et ne sont pas transposables à une autre conception ou à un autre itinéraire d’expédition.
| Hypothèse modifiée | Coût de première année en USD/dalle acceptée | Écart par rapport à la base de 19,50 USD |
|---|---|---|
| Base : rendement de 95 % ; amortissement de la NRE sur 10 000 unités ; transport de 1,40 USD | 19,50 USD | — |
| Rendement de 90 %, autres données inchangées | 20,43 USD | +0,94 USD* |
| Amortissement de la NRE et des échantillons sur 5 000 unités | 20,05 USD | +0,55 USD* |
| Transport de 2,20 USD par unité acceptée | 20,30 USD | +0,80 USD |
| Les trois changements simultanés | 21,79 USD | +2,29 USD* |
*Les écarts sont arrondis à partir des résultats de scénarios non arrondis ; la soustraction des totaux arrondis affichés peut donc donner un écart de 0,01 USD. Dans le cas de 5 000 unités, les 5 000 USD de NRE comme les 540 USD de dépenses d’échantillons sont divisés par 5 000 unités acceptées. Il s’agit d’un scénario dans lequel le volume effectivement atteint est plus faible, et non d’une hausse automatique du prix fournisseur. Si le devis et le règlement utilisent des devises différentes, modélisez un scénario de change distinct plutôt que de masquer une réserve de change arbitraire dans chaque poste.
Comparer le coût rendu à destination, pas seulement la facture usine
Un achat transfrontalier de PCAP nécessite une règle Incoterms® 2020 et un lieu nommé. Le jeu complet des onze règles comprend EXW, FCA, CPT, CIP, DAP, DPU, DDP, utilisables pour tout mode ou combinaison de modes de transport, et FAS, FOB, CFR, CIF, réservées au transport maritime ou fluvial. Ces règles répartissent tâches, coûts et risques ; elles ne déterminent pas à elles seules le tarif de transport, le classement douanier ou l’ensemble des obligations contractuelles.
La seule mention « transport compris » laisse trop de questions ouvertes. Établissez une feuille de coût rendu distincte pour le calage export, les quantités par carton, la protection sur palettes/en caisses, le mode de transport réservé, l’assurance, les frais de déclaration d’importation/de courtage, les opérations à destination, les droits applicables, les taxes non récupérables et la gestion des réclamations pour dommages. Consignez le payeur, la devise et les justificatifs de chaque poste. N’appliquez pas de pourcentage de droits générique : le taux et le traitement dépendent des marchandises réelles, de leur origine, de la destination, du classement et de la transaction.
| Rubrique de coût rendu | Donnée à relever dans la RFQ | Règle de comparaison pour l’acheteur |
|---|---|---|
| Règle commerciale / lieu nommé | Règle, année, point exact de remise | Aligner les responsabilités avant de comparer les totaux |
| Quantité emballée | Unités acceptées par carton et expédition ; dimensions/poids bruts | Répartir les frais réels d’emballage et de transport sur les unités acceptées |
| Transport / assurance | Payeur, mode, durée de transit visée, base de couverture | Ne pas ajouter des frais acheteur déjà inclus dans le prix livré |
| Importation / destination | Responsable du classement, assiette des droits, déclarant, terminal et livraison locale | Utiliser les frais déterminés/validés ; présenter séparément les taxes inconnues |
| Devise / paiement | Devise de facturation, source/date du taux de change, échéancier d’acompte et de solde | Analyser séparément sensibilité au change et exposition de trésorerie |
| Dommages et retours | Délai de contrôle, transport de remplacement, responsabilité des réclamations | Inclure des coûts de service réalistes et les justificatifs exigés |
Modèle de RFQ et de comparaison des devis
Transmettez à tous les soumissionnaires les mêmes données avec maîtrise des révisions. Le tableau ci-dessous peut être repris directement dans une demande de prix ou servir d’en-têtes de colonnes dans un comparatif d’achat.
| Rubrique RFQ requise | Donnée ou preuve à joindre | Signal favorable / signal d’alerte |
|---|---|---|
| Produit et périmètre | Choix A–E, ensembles inclus/exclus | Même limite de fourniture / vague « module tactile complet » |
| Géométrie | Dimensions extérieures, zone visible/active, épaisseur du verre, tolérance, indice du plan de conception assistée par ordinateur (CAO) | Plan maîtrisé / diagonale seulement |
| Construction de la plaque de protection | Matière, encre, revêtement, détail des bords, critères d’aspect | Spécification des couches / « verre haut de gamme » non défini |
| Capteur et queue de connexion | Technologie d’électrodes, plan TX/RX, FPC, connecteur, brochage | Empilage et queue approuvés / aucune limite électrique définie |
| Contrôleur et hôte | Matériel, interface, propriétaire du micrologiciel/de la configuration, états des signaux/de l’alimentation | Livrables nommés / « prêt à brancher » sans test avec l’hôte |
| Écran et montage | Référence de l’écran, méthode de lame d’air/collage, références du boîtier | Plan d’accouplement / écran supposé inclus |
| Utilisation et acceptation | Doigt nu, gant défini, états mouillés, bruit, essais optiques/d’aspect | Matrice d’essais avec critères / simple adjectif de performance |
| NRE et outillage | Coût, jalons, propriété des fichiers/outils, stockage et frais de modification | Droits de transfert/de nouvelle commande écrits / paiement de l’outillage sans droits |
| Quantité et prix unitaire | Échantillon, pilote, lots de 100/1 000/5 000 ; prévision annuelle de 10 000 | Base d’unités acceptées / prix d’échantillon présenté comme prix de série |
| Rendement et contrôle | Prise en charge des rebuts ; couverture des tests, AQL si convenu, traçabilité du lot | Inclusion explicite et enregistrements / rebuts comptés deux fois |
| Calendrier et révision | Gel du plan, première pièce, pilote, autorisation de série, délai de réapprovisionnement | Jalons et règle de révision / délai unique sans conditions |
| Livraison et paiement | Règle/lieu Incoterms, plan d’emballage, devise, validité, garantie/autorisation de retour de marchandises (RMA) | Répartition claire des coûts / frais à destination omis |
Une valeur de limite de qualité acceptable (AQL) ne constitue pas à elle seule un plan qualité. Précisez la norme de contrôle et sa version si elles sont utilisées, les catégories de défauts, la base d’échantillonnage et les essais fonctionnels critiques. Un dispositif d’acceptation par lot ne remplace pas le contrôle fonctionnel à 100 % lorsque l’analyse de risque l’impose. Pour constituer un dossier technique détaillé, consultez le guide de conception des dalles tactiles capacitives sur mesure.
Maîtriser les dépenses cachées par des jalons d’approbation
Un calendrier d’achat doit rattacher les dépenses à des livrables vérifiables, et pas seulement à des dates. Utilisez ces six jalons pour un projet PCAP sur mesure :
- Base de consultation RFQ : émettre le plan, l’empilage de la plaque de protection, l’identification de l’écran, le périmètre des interfaces, les états d’utilisation par l’opérateur, les quantités et la matrice d’acceptation ; lever les exclusions des offres.
- Base commerciale et de propriété : approuver les livrables NRE et d’outillage, les jalons de paiement, la garde/propriété des outils, l’accès aux fichiers de configuration, les paliers de prix, les frais de modification et la règle de livraison.
- Échantillon d’ingénierie : évaluer l’aspect, les dimensions, le brochage du FPC, le comportement du contrôleur et les premières fonctions tactiles dans les conditions d’écran et de boîtier prévues.
- Première pièce et pilote : signer la révision acceptée, contrôler les échantillons dimensionnels/optiques, tester les états de fonctionnement les plus défavorables et confirmer le décompte du rendement, l’emballage, les enregistrements de lot et les éventuelles actions correctives.
- Autorisation de production en série : émettre la commande en référence au plan approuvé, au plan de test, à la quantité, aux exigences de qualité acceptable et aux conditions de livraison. Fixer les règles de notification des changements et de substitution.
- Réception et maîtrise des changements : vérifier la traçabilité de l’expédition, les enregistrements de contrôle, la quantité, les dommages de transport et le circuit RMA ; soumettre à nouveau les changements de matière, de contrôleur, de micrologiciel, de procédé ou d’outillage à l’approbation convenue.
Les substitutions de contrôleur non approuvées, l’absence de clauses sur la propriété de l’outillage, une hausse inexpliquée du prix unitaire à géométrie constante, l’absence de preuves en conditions mouillées/avec gants et un transport chiffré sans destination nommée sont des points bloquants pour la décision tant que le responsable n’a pas comblé la lacune. Le coût d’un pilote retardé, d’un nouveau réglage du contrôleur ou d’une expédition refusée relève de l’analyse de risque de l’acheteur, même s’il n’est pas encore possible d’en donner une estimation monétaire défendable.
Questions fréquentes
Pourquoi une dalle tactile capacitive sur mesure coûte-t-elle plus cher au stade des échantillons ?
Le prix d’un prototype peut comprendre la préparation de conception, des procédés provisoires, de petits achats de matières, des contrôles supplémentaires et du temps d’ingénierie. Demandez des frais NRE/d’outillage séparés, une quantité et un prix d’échantillons clairement indiqués, ainsi qu’un devis de série correspondant au lot prévu d’unités acceptées. Le prix d’un pilote de 12 pièces ne doit pas être multiplié par une prévision annuelle de 10 000 unités pour estimer le budget d’achat de l’année entière.
Quels coûts sont uniques et lesquels reviennent à chaque commande ?
Le dessin du motif du capteur, l’outillage dédié et le réglage initial peuvent être uniques si la conception et le contrat permettent leur réutilisation. La matière de la plaque de protection, la transformation du capteur, le matériel du contrôleur, l’assemblage et les contrôles ordinaires sont généralement récurrents. Certaines activités, comme la préparation, les essais spéciaux, l’étalonnage ou l’emballage, peuvent être facturées par lot de production. Classez chaque ligne dans les colonnes frais uniques, frais par lot ou frais par unité acceptée avant de comparer les offres.
Faut-il ajouter les rebuts au prix unitaire du fournisseur ?
Non, lorsque le fournisseur indique un prix par unité acceptée et expédiée qui intègre déjà son rendement de fabrication habituel. Ajouter un facteur de rebut reviendrait à compter deux fois la même perte. N’utilisez un calcul de rendement que pour évaluer un coût déclaré par unité lancée en fabrication ou un mécanisme de perte clairement exclu. Demandez quelles catégories de rejet et quelles reprises sont comprises, et qui paie si la production ne satisfait pas aux critères d’acceptation convenus.
Qu’est-ce qui fait varier le prix de la plaque de protection et de l’empilage du capteur PCAP ?
Le contour, la zone active, la matière, l’impression décorative, les revêtements, les découpes, le motif des électrodes, le conducteur transparent, le routage du FPC, le mode de collage et les critères d’acceptation d’aspect influencent la consommation de matières et le travail de fabrication. L’adéquation du contrôleur et le comportement au bruit après installation peuvent modifier la construction optimale du capteur. Comparez des plans d’empilage complets et maîtrisés ; une plaque moins chère ne suffit pas à démontrer un coût inférieur de l’ensemble accepté.
Le collage optique intégral justifie-t-il toujours son surcoût ?
Non. Le collage intégral peut réduire les réflexions internes et contribuer à limiter la contamination, mais ajoute des coûts d’adhésif, d’alignement, de contrôle et d’éventuelles reprises. Une lame d’air maîtrisée peut convenir si les exigences optiques et mécaniques de l’interface l’autorisent et si l’écran doit pouvoir être remplacé. Décidez selon les besoins réels de lisibilité, de maintenance, de tolérances d’empilage et de validation après installation, plutôt que sur le seul prix de la dalle.
Comment comparer deux devis de dalles tactiles provenant de l’étranger ?
Utilisez les mêmes quantités d’unités acceptées, le même indice de plan et les mêmes critères d’acceptation, puis ramenez les deux offres à une même règle de livraison et à un même lieu nommé. Ajoutez les frais payés séparément : emballage export, transport, assurance, opérations douanières, droits applicables et taxes non récupérables. Consignez la devise de facturation, la date de change retenue, l’échéancier des acomptes et la responsabilité des dommages. Une facture usine plus faible n’implique pas nécessairement un coût total d’approvisionnement jusqu’à la livraison plus bas.
Que faut-il approuver avant d’émettre une commande en volume ?
Approuvez l’empilage maîtrisé plaque/capteur/contrôleur, les interfaces avec l’écran et l’hôte, la propriété des outils et des fichiers, l’aspect de la première pièce, les résultats des essais fonctionnels et environnementaux, les enregistrements de contrôle, l’emballage ainsi que les prix et délais convenus. La commande autorisée doit citer la révision approuvée et définir les notifications de changement, les substitutions et le traitement des matières non conformes. Un échantillon non monté qui fonctionne ne suffit pas à démontrer les performances du dispositif fini.
Transformer la structure de coûts en demande de prix
Avant de demander un prix définitif de série, réunissez le plan des dimensions extérieures et de la zone active, l’empilage de la plaque de protection, le modèle d’écran, les données hôte/interface et le brochage, les états d’utilisation avec gants et en présence d’eau, les quantités prévues d’échantillons et de production, ainsi que les tâches d’acceptation. Ajoutez la fréquence de commande, la règle Incoterms et la destination pour permettre au fournisseur de séparer le coût usine de la logistique pilotée par l’acheteur. Transmettez ces données via la demande de devis de JASPER et demandez des lignes distinctes pour la NRE, les échantillons/le pilote et la production par unité acceptée, sur une même base de révision maîtrisée.
Transmettez le plan, l’empilement et les conditions d’usage
L’équipe d’ingénierie JASPER examinera les interfaces, les risques ouverts et les preuves nécessaires au chiffrage.
