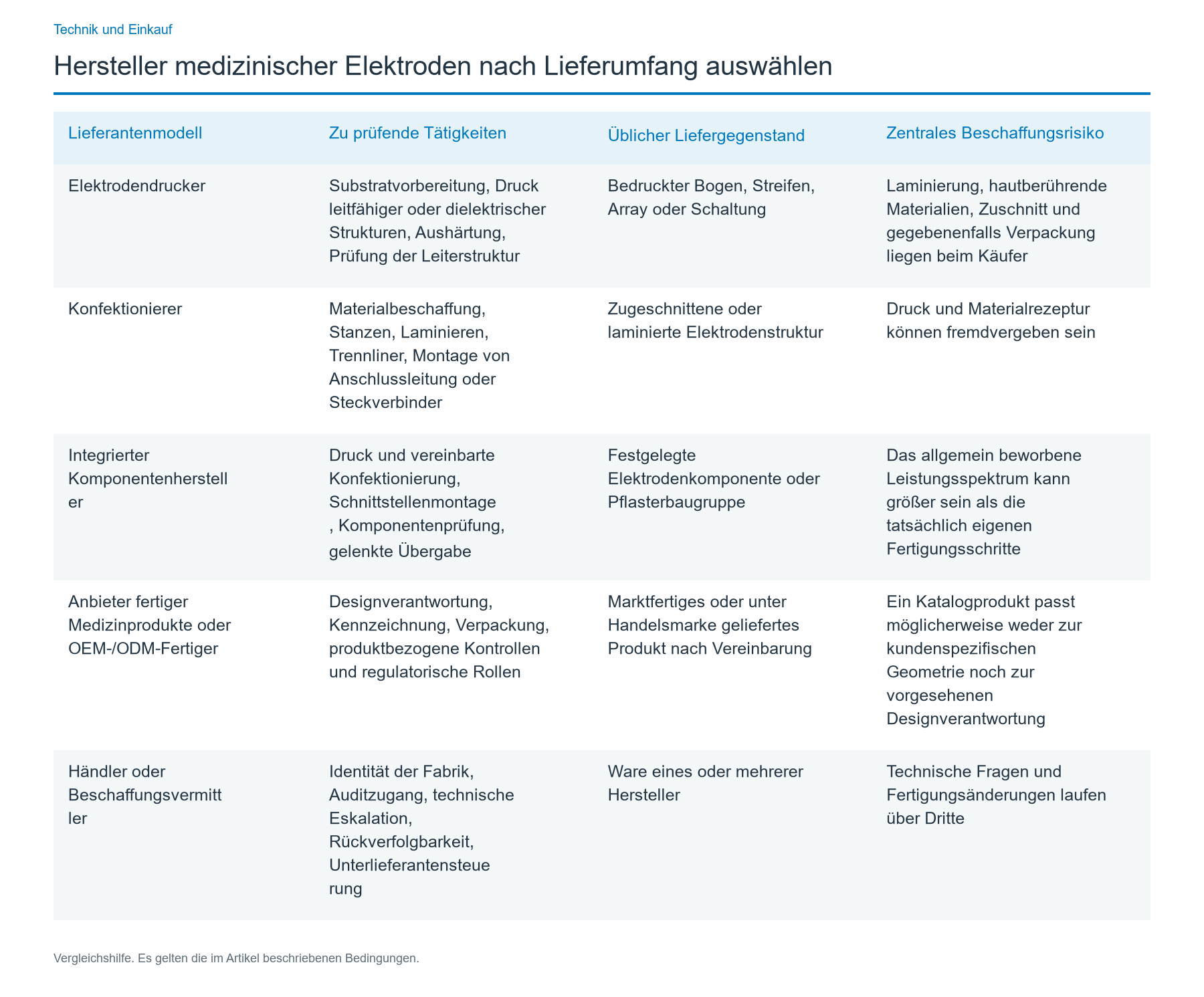

Bei der Auswahl eines Herstellers medizinischer Elektroden kommt es zunächst darauf an, was eingekauft werden soll: ein bedruckter Elektrodenträger, ein konfektioniertes Pflaster, eine verpackte Komponente oder ein fertiges Medizinprodukt. Erst wenn der Übergabepunkt zu den tatsächlichen Fertigungsprozessen des Anbieters passt, sind Preise sinnvoll vergleichbar. Als projektspezifisches Ziel für die Freigabe wiederkehrender Bestellungen bieten sich drei aufeinanderfolgende, abgenommene Pilotlose nach derselben gelenkten Spezifikation an, ohne offene kritische Abweichungen. Dies ist ein Beschaffungsziel, keine regulatorische Mindestanforderung und keine Garantie für die klinische Leistung.

Hersteller nach Fertigungstätigkeit und Lieferumfang unterscheiden
Die Bezeichnung Hersteller medizinischer Elektroden sagt noch nicht, ob ein Unternehmen Leiterstrukturen druckt, Klebeschichten konfektioniert, das Design eines fertigen Medizinprodukts verantwortet oder Ware bei einem anderen Betrieb bezieht. Lassen Sie sich einen Prozessablauf mit den tatsächlichen Fertigungsstandorten und den für jeden Schritt verantwortlichen Rechtsträgern zeigen. Verschiedene Geschäftsmodelle sind möglich; nicht offengelegte Übergaben erschweren jedoch Qualifizierung und Änderungslenkung.
| Lieferantenmodell | Zu prüfende Tätigkeiten | Üblicher Liefergegenstand | Zentrales Beschaffungsrisiko |
|---|---|---|---|
| Elektrodendrucker | Substratvorbereitung, Druck leitfähiger oder dielektrischer Strukturen, Aushärtung, Prüfung der Leiterstruktur | Bedruckter Bogen, Streifen, Array oder Schaltung | Laminierung, hautberührende Materialien, Zuschnitt und gegebenenfalls Verpackung liegen beim Käufer |
| Konfektionierer | Materialbeschaffung, Stanzen, Laminieren, Trennliner, Montage von Anschlussleitung oder Steckverbinder | Zugeschnittene oder laminierte Elektrodenstruktur | Druck und Materialrezeptur können fremdvergeben sein |
| Integrierter Komponentenhersteller | Druck und vereinbarte Konfektionierung, Schnittstellenmontage, Komponentenprüfung, gelenkte Übergabe | Festgelegte Elektrodenkomponente oder Pflasterbaugruppe | Das allgemein beworbene Leistungsspektrum kann größer sein als die tatsächlich eigenen Fertigungsschritte |
| Anbieter fertiger Medizinprodukte oder OEM-/ODM-Fertiger | Designverantwortung, Kennzeichnung, Verpackung, produktbezogene Kontrollen und regulatorische Rollen | Marktfertiges oder unter Handelsmarke geliefertes Produkt nach Vereinbarung | Ein Katalogprodukt passt möglicherweise weder zur kundenspezifischen Geometrie noch zur vorgesehenen Designverantwortung |
| Händler oder Beschaffungsvermittler | Identität der Fabrik, Auditzugang, technische Eskalation, Rückverfolgbarkeit, Unterlieferantensteuerung | Ware eines oder mehrerer Hersteller | Technische Fragen und Fertigungsänderungen laufen über Dritte |
Ein Konfektionierer ist nicht automatisch ein Händler: Er kann selbst stanzen und laminieren, auch wenn er bedruckte Bögen zukauft. Ebenso kann ein Markeninhaber große Teile der Produktion auslagern. Fordern Sie Standortadresse, Prozessflussdiagramm, Liste ausgelagerter Schritte, Probenkennzeichnung, Prüfort und Eskalationsweg an. Klären Sie, wer eine Druckrevision freigibt, einen Klebstoff ersetzt oder ein nichtkonformes Los freigeben darf. Wer den Hersteller einer kritischen Schicht nicht offenlegt, darf bei der Bewertung nicht einem rückverfolgbaren Produzenten gleichgestellt werden.
Für den Vergleich der Angebote in diesem Projekt dienen die folgenden vier abschließend definierten RFQ-Übergabeumfänge. Daraus folgt nicht, dass alle Elektroden am Markt in diese Katalogklassen fallen.
| Übergabecode | Bestellter Liefergegenstand | Ohne gesondertes Angebot ausgeschlossen |
|---|---|---|
| S1 – bedruckte Schaltung | Freigegebene gedruckte Elektrodengeometrie, Leiterbahnen, dielektrische Öffnungen und Träger, zugeschnitten oder ungeschnitten wie angegeben | Hautkontaktgel, abschließende Pflastermontage, Validierung des Medizinprodukts |
| S2 – konfektionierte Komponente | S1 zuzüglich spezifizierter Klebe- und Trägerschichten, Isolation, Laminierung, Stanzung sowie Anschlussfahnen- oder Steckverbinderarbeiten | Freigabe des fertigen Medizinprodukts und nicht aufgeführte Materialverarbeitung |
| S3 – verpackte Komponente | S2 zuzüglich spezifiziertem Liner, Stückzahl, Beutel- oder Schutzverpackung, Kennzeichnung und Versandprüfung | Klinische Aussagen, eigenständig validierte Lagerfähigkeit und regulatorische Zulassung |
| S4 – fertiges Medizinprodukt | Fertiges Produkt auf Grundlage einer gesondert festgelegten Produktkonstruktion und Vereinbarung zu Kennzeichnung sowie regulatorischer Verantwortung | Keine stillschweigende Übertragung gesetzlicher OEM-Pflichten ohne ausdrückliche, anwendbare Regelung |
Die Wahl hängt davon ab, an welcher Stelle der OEM die Ware übernimmt und welche Prüfungen er selbst durchführen kann. Für einen OEM mit eigenem Konfektionierer kann ein blanker gedruckter Sensorstreifen als S1 wirtschaftlich sein. Bei genau aufeinander abzustimmendem Druckbild und Klebeschicht können S2 oder S3 Schnittstellenkonflikte reduzieren. S4 ist eine andere Produkt- und Regulierungsentscheidung, nicht bloß ein teureres S3.
Elektrodentyp und Validierungsverantwortung vor der Anfrage festlegen
Vergleichbare Angebote setzen eine gelenkte Zeichnung und einen schichtweisen Aufbau voraus. Elektrode kann ein EKG-Ableitpflaster, ein EEG- oder EMG-Array, einen Stimulationskontakt, einen elektrochemischen Biosensor oder eine kundenspezifische Sensorkomponente bezeichnen. Zwar überschneiden sich die Fertigungsverfahren, doch elektrische Grenzwerte, Patientenkontakt und Abnahmekriterien für die Produktleistung sind nicht einheitlich.
Nehmen Sie folgende Angaben in dasselbe revisionsgelenkte RFQ-Paket auf:
| Spezifikationsblock | Mindestangaben des Einkaufs | Erforderlicher Freigabenachweis |
|---|---|---|
| Druckbild | Anzahl und Lage der Kontaktstellen, Leiterbahnbreiten, freiliegende Kontakt- und isolierte Bereiche, Bezugsmaße | Freigegebene Druckdaten, Messverfahren, Druck- und Passerprüfungen |
| Schichtaufbau | Substrat und Werkstoffklasse, Leitpastensystem, Dielektrikum, Träger, Klebstoff oder Hydrogel, Liner | Stückliste, freigegebene Bezugsquellen, Regeln für Ersatzmaterial, Kompatibilitätsnachweise |
| Anschluss | Druckknopf, Kontaktfahne, gedruckte Anschlusszunge oder zeichnungsspezifischer Steckverbinder; Kontaktabstand, Belegung, Zugentlastungsgeometrie | Gegenstückzeichnung, Maßprüfung, vereinbarte Kontakt- oder Zugprüfungen |
| Konfektionierte Kontur | Stanzungen, Öffnungen, freiliegende Kanten, Überlappungen, Schichtorientierung | Erstmusterbericht zu Abmessungen und Schichtpassung |
| Einsatzgrenzen | Ableitung, Stimulation oder Biosensorik; vorgesehene Patientenkontaktfläche und -dauer; Lager- und Umgebungsbedingungen | Vom OEM verantwortete Einsatz- und Risikoanforderungen für Material- und Funktionsprüfung |
| Lieferzustand | S1, S2, S3 oder S4; Packmenge, Kennzeichnung, Sauberkeits- und Verpackungsanforderungen | Freigegebenes Muster und ausdrücklicher Versandabnahmeplan |
Bei Produkten mit Hautkontakt müssen Art und Dauer des Kontakts in die biologische Bewertungsstrategie des OEM einfließen. Die FDA unterscheidet die Kontaktzeitkategorien kurzzeitig (24 Stunden oder weniger), verlängert (mehr als 24 Stunden bis einschließlich 30 Tage) und langzeitig oder dauerhaft (mehr als 30 Tage). Dies sind Kategorien der Kontaktdauer, keine allgemeingültigen Tragezeiten für Elektroden oder automatischen Bestehensgrenzen. Vorgesehene Anwendung, Materialverarbeitung und endgültiger Aufbau bestimmen die Bewertung; eine Materialangabe zu Druckfarbe oder Hydrogel validiert nicht das montierte Produkt.
Bei gedruckten Biosensoren sind blanke leitfähige Elektroden von Reagenzauftrag, Assay-Chemie, analytischer Validierung und endgültiger Sensorverpackung zu unterscheiden. Wer Kohlenstoff-, Silber- oder Silber/Silberchlorid-Strukturen druckt, entwickelt nicht zwangsläufig auch Enzyme, Immobilisierungschemie oder das Detektionssystem. Ebenso beweist die elektrische Durchgängigkeit einer Komponente weder EKG-Signalqualität noch Stimulationssicherheit. Halten Sie die Zuständigkeit für nachgelagerte Prüfungen schriftlich fest.
Mit einem einheitlichen RFQ vergleichbare Preise anfordern
Jeder Anbieter soll denselben freigegebenen Aufbau, dieselben Mengen und denselben Lieferzustand kalkulieren. Ein niedriger S1-Stückpreis ist nicht mit S3 vergleichbar, solange Konfektionierung, Prüfung und Verpackung einschließlich Kosten und Zeit fehlen. Trennen Sie einmalige Entwicklung, Werkzeuge, Versuchsteile, Serienteile, Verpackung, Fracht und Prüfleistungen des Käufers.
Direkt nutzbares RFQ-Arbeitsblatt für Elektroden
| RFQ-Feld | Anzugeben oder anzufordern |
|---|---|
| Zeichnung und Revision | Zeichnungsnummer, Revisionsstand, Ausgabedatum, gelenkter Schichtaufbau, OEM-Ansprechpartner bei Abweichungen |
| Lieferumfang | Genau einer von S1, S2, S3, S4; ein- und ausgeschlossene Tätigkeiten je Standort |
| Elektrodengeometrie | Aktive Flächen, Leiterbahnen, Abstände, Dielektrikumsöffnungen, Bezugspunkte, Kontur, Toleranzen |
| Materialien | Substrat, Druckfarbe, Klebstoff/Hydrogel, Träger, Liner, eingeschränkte Substitutionen und Freigabestelle |
| Schnittstelle | Zeichnung zu Druckknopf, Kontaktfahne, Anschlusszunge oder Steckverbinder; Pass- und elektrische Prüfmethode |
| Verpackung | Gegebenenfalls lose, als Bogen, auf Rolle oder im Beutel; Packmenge, Schutz und Kennzeichnungsdaten |
| Mengen | Prototypenmenge, Pilotlosgröße, Jahresprognose, Abrufprofil, Mindestbestellmenge |
| Preisaufschlüsselung | Werkzeuge, einmalige Entwicklung, Muster, mengenabhängige Stückpreise, Prüfung, Verpackung, Frachtbedingungen |
| Terminplan | Zeichnungsprüfung, Werkzeugfreigabe, Erstmuster, Pilotlose, Wiederbeschaffungszeit, Kapazitätsreservierung |
| Qualitätsnachweise | Prüfplan, Loskennung, Materialrückverfolgbarkeit, Musterrückhaltung, Abweichungen, Änderungsmitteilung |
| Freigabeverantwortung | Zuständige für Material, biologische Bewertung, elektrische/Systemprüfung, Lagerfähigkeit und Produktkennzeichnung |
Verwenden Sie für alle Anbieter dieselben fünf ausdrücklich definierten Statusangaben: enthalten / ausgeschlossen / untervergeben / gesondert berechnet / Abweichung. Für jeden Arbeitsschritt ist genau ein Status anzugeben; ein leeres Feld bedeutet keine Leistungszusage. Verlangen Sie die Identität des Unterlieferanten für kritische Verfahren und klären Sie, ob Bestellungen den Produktionsstandort ausweisen.
Zum kommerziellen Vergleich berechnen Sie die bewerteten Komponentenkosten je abgenommener Einheit:
(angebotene laufende Kosten + umgelegte Werkzeug- und Entwicklungskosten + bezahlte Fracht + notwendige Konfektionierung oder Prüfung durch den Käufer + erwartete Ausschuss-/Nacharbeitskosten) / prognostizierte abgenommene Einheiten
Rechenbeispiel, kein Marktangebot: Bei 10.000 Stück bietet Lieferant A S1 zu 1,20 USD je Stück, 2.000 USD Werkzeugkosten und zusätzlich 0,55 USD je Stück für externe Konfektionierung an. Ohne Fracht, Prüfungen und Ausschuss ergibt dies (12.000 USD + 2.000 USD + 5.500 USD) / 10.000 = 1,95 USD je Einheit. Ein S2-Angebot zu 1,80 USD mit 1.000 USD Werkzeugkosten ergibt bei gleicher Menge 1,90 USD, sofern die Konfektionierung tatsächlich enthalten ist. Bei 2.000 Stück entstehen unter denselben Annahmen hingegen 2,75 USD für A und 2,30 USD für S2. Der Vergleich zeigt die Abhängigkeit von Stückzahl und Leistungsumfang; echte Angebote, Ausbeuten und Frachtkosten müssen die Beispielwerte ersetzen.
Lieferanten mit einer gewichteten Nachweismatrix qualifizieren
Bewerten Sie nachprüfbare Belege für den konkreten Elektrodenaufbau, nicht die Zahl der beworbenen Verfahren. Prüfen Sie zuerst Ausschlusskriterien: Der Anbieter muss den kritischen Produktionsstandort nennen, gelenkte Zeichnungen und Änderungsprozesse akzeptieren, objektive Abnahmekriterien vereinbaren und die Verantwortlichen für alle ausgeschlossenen Schritte benennen. Ein günstiger Preis kann ein nicht erfülltes Ausschlusskriterium nicht aufwiegen.
Für jedes Kriterium gelten ausschließlich die drei Bewertungsstufen 0, 3 und 5: 0 = Nachweis fehlt oder ist widersprüchlich; 3 = plausibler Prozessnachweis mit zu schließenden Lücken; 5 = vollständiger, projektspezifischer Nachweis. Die gewichtete Punktzahl ist Gewicht × Bewertung / 5; maximal sind 100 Punkte möglich. Dies ist ein beispielhaftes Beschaffungsinstrument, keine Zertifizierungsbewertung.
| Kriterium | Gewicht | Guter Nachweis für 5 | Warnsignal für 0 |
|---|---|---|---|
| Produktionsumfang und Standortoffenlegung | 15 | Standortbezogene Prozessübersicht und benannte Unterlieferanten | Fabrikidentität oder reale Übergabestelle wird verschwiegen |
| Zeichnungs- und Prozessengineering | 15 | Fertigungsgerechte Konstruktionsprüfung für gelenkte Elektrodengeometrie | Angebot ignoriert offene Kontaktflächen, Anschlusszunge oder Passung |
| Material- und Bezugsquellenlenkung | 12 | Revisionsgelenkte Stückliste und Freigabe von Substitutionen | Unangekündigter Wechsel von Klebstoff oder Druckfarbe zulässig |
| CTQ-Prüfungen und Messmethoden | 15 | Maßmessungen, elektrische Prüfungen, Stichprobenregeln und Aufzeichnungen | Pauschalbehauptung „100 % Qualität“ ohne Methoden |
| Rückverfolgbarkeit und Änderungsmanagement | 12 | Verknüpfung von Losen mit Materialien und schriftlicher Freigabeweg | Betroffene Lose oder Versionen nicht ermittelbar |
| Wiederholbarkeit der Pilotlose | 10 | Vergleichbare Nachweise mehrerer gelenkter Fertigungsläufe | Nur handgefertigte Präsentationsmuster |
| Angebotsvollständigkeit und Bezugsgesamtkosten | 8 | Positionsbezogener Umfang, Werkzeug, Mengen, Frachtbasis | Kritische Schichten erst nach Vergabe bepreist |
| Termin- und Kapazitätsnachweise | 5 | Meilensteinplan und Eskalation bei Engpässen | Liefertermin nur mündlich zugesagt |
| Werkzeuge, Dateien und Ausstiegsbedingungen | 5 | Eigentum, Lagerung, Transferformat, Versionszugriff vereinbart | Druckvorlage oder Stanzen bei Lieferantenwechsel unzugänglich |
| Abweichungen und Korrekturmaßnahmen | 3 | Festgelegte Zuständige für Eingrenzung, Entscheidung und Reaktion | Änderungen oder fehlerhafte Ware ohne Zustimmung ausgeliefert |
| Summe | 100 |
Als praktische Einkaufspolitik können Kandidaten ab 80/100 Punkten auf die engere Liste kommen, sofern alle Ausschlusskriterien erfüllt sind; die Nominierung erfolgt erst nach bestandener Erstmuster- und Pilotfreigabe. Diese Werte sind Vorschläge des Käufers, keine allgemeingültigen Normen. In der frühen Forschung und Entwicklung kann der OEM stufenweise vergeben und mehr selbst prüfen. Bei sicherheitskritischer Serie können Qualitäts- und Regulierungsteams unabhängig vom kommerziellen Score strengere Freigabeschranken festlegen.
Nachweise zum Qualitätsmanagementsystem nach ISO 13485:2016 können eine Lieferantenbewertung unterstützen, wenn Anwendbarkeit, Standort und Geltungsbereich geprüft werden. Für Hersteller fertiger Medizinprodukte in den USA gilt seit dem 2. Februar 2026 die FDA-Quality Management System Regulation (QMSR), die ISO 13485:2016 durch Verweis einbezieht. Weder ein Zertifikat noch eine FDA-bezogene Lieferantenaussage bestätigt, dass eine bestimmte gedruckte Elektrode die Abnahmekriterien des OEM erfüllt, oder überträgt automatisch Pflichten für das fertige Medizinprodukt.

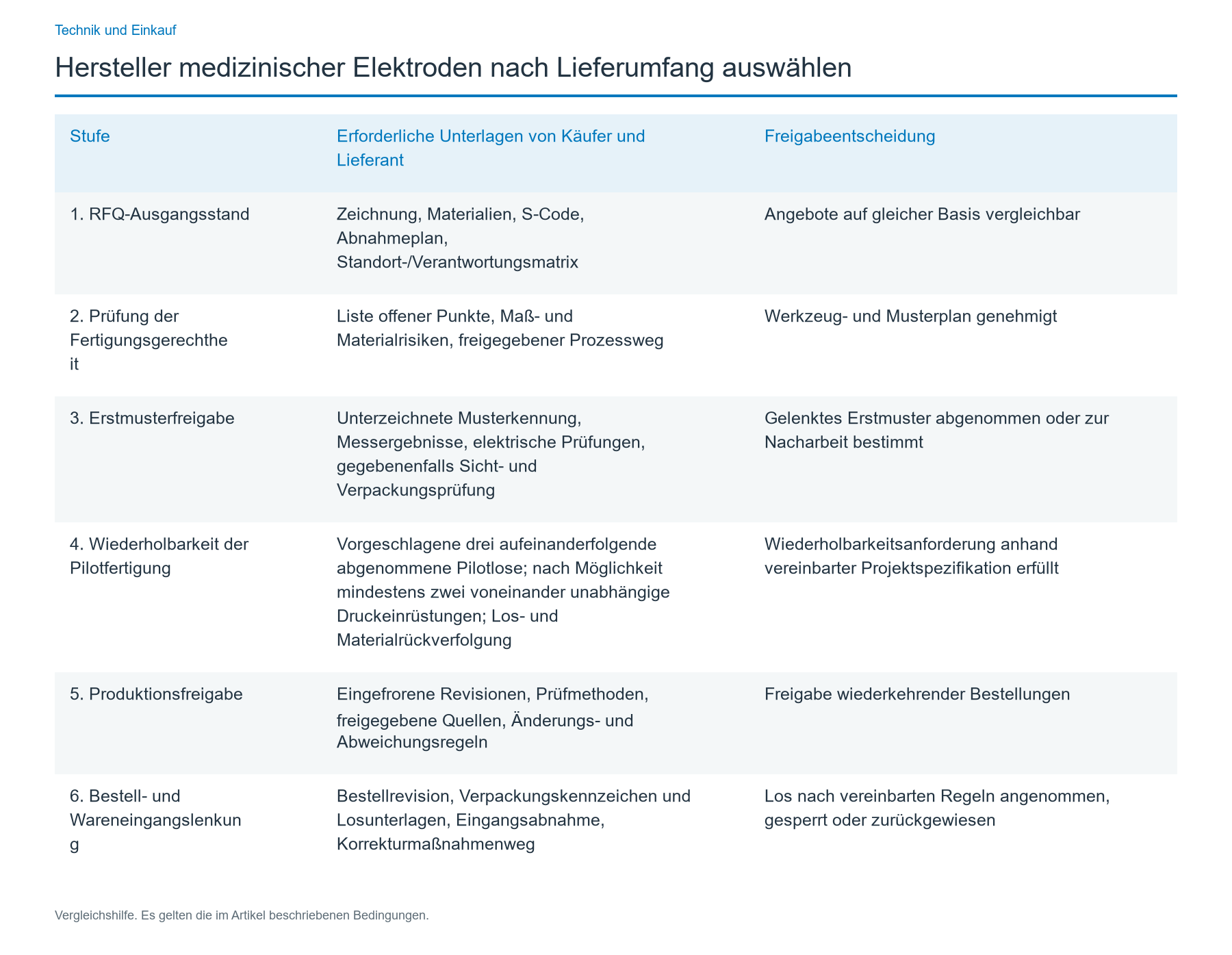

Von der Zeichnung zur Seriennachbestellung: sechs Freigabestufen
Ein brauchbares Musterprogramm prüft die wiederholbare Fertigung der freigegebenen Konstruktion, nicht nur die Funktion eines einzelnen Prototyps. Jede Stufe sollte an dokumentierte Nachweise gebunden sein, damit keine Bestellung ungeklärte technische Entscheidungen überholt.

| Stufe | Erforderliche Unterlagen von Käufer und Lieferant | Freigabeentscheidung |
|---|---|---|
| 1. RFQ-Ausgangsstand | Zeichnung, Materialien, S-Code, Abnahmeplan, Standort-/Verantwortungsmatrix | Angebote auf gleicher Basis vergleichbar |
| 2. Prüfung der Fertigungsgerechtheit | Liste offener Punkte, Maß- und Materialrisiken, freigegebener Prozessweg | Werkzeug- und Musterplan genehmigt |
| 3. Erstmusterfreigabe | Unterzeichnete Musterkennung, Messergebnisse, elektrische Prüfungen, gegebenenfalls Sicht- und Verpackungsprüfung | Gelenktes Erstmuster abgenommen oder zur Nacharbeit bestimmt |
| 4. Wiederholbarkeit der Pilotfertigung | Vorgeschlagene drei aufeinanderfolgende abgenommene Pilotlose; nach Möglichkeit mindestens zwei voneinander unabhängige Druckeinrüstungen; Los- und Materialrückverfolgung | Wiederholbarkeitsanforderung anhand vereinbarter Projektspezifikation erfüllt |
| 5. Produktionsfreigabe | Eingefrorene Revisionen, Prüfmethoden, freigegebene Quellen, Änderungs- und Abweichungsregeln | Freigabe wiederkehrender Bestellungen |
| 6. Bestell- und Wareneingangslenkung | Bestellrevision, Verpackungskennzeichen und Losunterlagen, Eingangsabnahme, Korrekturmaßnahmenweg | Los nach vereinbarten Regeln angenommen, gesperrt oder zurückgewiesen |
Die Drei-Los-Hürde ist ein Beispiel für ein anspruchsvolleres Einkaufsziel, keine vorgeschriebene Stichprobengröße, kein statistischer Nachweis der Prozessfähigkeit und kein Ersatz für risikobasierte Prozessvalidierung. Losgrößen, unabhängige Rüsteinrichtungen, Prüfumfang und Abnahmestatistik sind nach Produktrisiko, Prozessschwankung und den Qualitätsverfahren des OEM festzulegen. Ein fehlerhaftes Los muss nach dokumentierter Entscheidung die Nachweisfolge neu beginnen oder verlängern; es darf nicht durch Mittelwertbildung verschwinden.
Halten Sie beim Erstmuster die tatsächliche Druckdatenrevision, Substrat- und Druckfarbenlose, Aushärtungs- oder Druckverfahren, Laminataufbau, Revisionsstand des Stanzwerkzeugs, Anschlussbauteil, Prüfverfahren und Verpackungszustand fest. Ohne diese Kennungen lassen sich Referenzmuster schlecht mit späteren Lieferungen vergleichen. Ändert die Musterfreigabe die Zeichnung, müssen Angebot und Prüfplan vor dem Pilotlauf aktualisiert werden.
Prüfungen, Änderungen und Fehler klaren Verantwortlichen zuordnen
Wareneingangs-, Prozess- und Ausgangsprüfungen beantworten unterschiedliche Fragen. IQC (Incoming Quality Control) überwacht zugekaufte Materialien wie Substrate, Druckfarben, Klebstoffe und Hydrogel-Vormaterial. PQC (Process Quality Control) kontrolliert Druckausrichtung, Aushärtung, Passung, Laminierung und Stanzen. OQC (Outgoing Quality Control) bestätigt die Übereinstimmung versandter Komponenten mit dem vereinbarten Losfreigabeplan. Bei gedruckten Schaltungen können Durchgangs- oder Widerstandsmessungen passen; elektrochemische Assays benötigen gegebenenfalls anwendungsbezogene Messverfahren. Ein einzelner pauschaler Ausgangstest validiert nicht jedes Messprinzip.
Die folgende Zuständigkeitsmatrix gehört in die Qualitätsvereinbarung. Die Aufteilung ist ein Vorschlag für OEM-Einkäufe der Umfänge S1–S3 und ist an den Vertrag anzupassen.
| Entscheidung oder Nachweis | Pflicht des Komponentenlieferanten | Beim OEM verbleibende Pflicht |
|---|---|---|
| Freigegebene Materialien und Bezugsquellenwechsel | Nach freigegebener Stückliste einkaufen, Rückverfolgbarkeit bewahren, kritische Änderungen vorab genehmigen lassen | Materialwechsel und risikorelevante Substitutionen freigeben |
| Komponentenprüfung und Losfreigabe | Vereinbarte IQC/PQC/OQC ausführen, Ergebnisse und Abweichungen melden | Kritische Qualitätsmerkmale (CTQ), Abnahmemethode und Wareneingangsregeln definieren |
| Nichtkonformes Los | Material kennzeichnen und trennen, betroffene Lose eingrenzen, Ursache und Korrekturmaßnahmen nachweisen | Befugnis über Verwendung wie geliefert, Nacharbeit, Rückgabe oder Zurückweisung bestimmen |
| Patientenkontakt und Funktionsaussagen | Vereinbarte Komponentendaten und Fertigungshistorie bereitstellen | Endgültige biologische, System-, klinische, Kennzeichnungs- und regulatorische Bewertung verantworten |
| Lagerfähigkeit, Verpackungsintegrität und Transport | Vertraglich festgelegte Verpackung und Handhabung ausführen, zugehörige Komponentennachweise bereitstellen | Gegebenenfalls Lagerfähigkeits- und Endproduktverpackungsnachweise freigeben |
| Revision, Werkzeuge und Lieferende | Änderungen verfolgen, ungenehmigten Ersatz zurückhalten, gelenkten Transfer unterstützen | Neue Revisionen und Requalifizierungsauslöser genehmigen, Versorgungskontinuität planen |
Für jede kritische Änderung – etwa Druckfarbentyp, Folie, Gelquelle, Druckverfahren, Stanzwerkzeug, Steckverbinder, Produktionsstandort oder Verpackungsmaterial – sind Mitteilung vor Umsetzung, Folgenabschätzung, Identifikation betroffener Lose und gegebenenfalls OEM-Freigabe zu vereinbaren. Legen Sie fest, wann neue Muster oder eine erneute Qualifizierung nötig sind. Regeln Sie getrennt das Eigentum an Druckvorlagen, Stanzwerkzeugen, CAD-Dateien, Prüfvorrichtungen und verfahrensspezifischem Know-how. Der Zugriff auf kundeneigene Geometrie verschafft nicht automatisch Rechte an sämtlichen proprietären Maschineneinstellungen.
Im Wareneingangsdatensatz sollten Bestellung, Revision, Menge, Losnummer und das für diesen Artikel tatsächlich vereinbarte Zertifikat oder Prüfprotokoll verknüpft sein. Werden im Feldeinsatz Fehler festgestellt, muss die Rückverfolgbarkeit die Eingrenzung sowohl versandter als auch noch nicht versandter Lose ermöglichen – nicht nur der jüngsten Lieferung.
Warnsignale erkennen, die eine Vergabeentscheidung ändern
Prüfen Sie die Auswahlliste erneut, wenn ein Anbieter seine eigenen Verfahren nicht erklären kann oder ein scheinbar günstiges Angebot den Liefergegenstand unbemerkt verändert.
- Drucker und Konfektionierer werden als ein Standort dargestellt, ohne standortbezogenen Prozessnachweis. Fertigungsfluss und Unterlieferantenlenkung erneut bestätigen.
- Muster tragen keine Zeichnungs-, Material- oder Losrevisionskennungen. Als Konzeptmuster behandeln, nicht als Freigabenachweis für Wiederholserien.
- Ersatzdruckfarbe oder Hydrogel wird nur anhand einer allgemeinen Materialbezeichnung vorgeschlagen. Vor Freigabe die Material- und Systemfolgen vom OEM bewerten lassen.
- Prüfung wird ohne Grenzwerte, Stichprobe, Bedingungen oder Messmittel versprochen. Verfahren und Annahme-/Ablehnungsregel schriftlich zur Bestellung festhalten.
- Der Preis eines verpackten Markenprodukts wird mit dem einer blanken gedruckten Schaltung verglichen. RFQ auf einen gemeinsamen Übergabeumfang umstellen.
- Die Mindestbestellmenge wird ohne Werkzeugumlage, Mindestmaterialabnahmen oder Prognoseannahmen genannt. Für Prototypen-, Pilot- und Nachbestellmengen neu kalkulieren.
- Die zugesagte Lieferzeit beginnt an einem unbestimmten Meilenstein. Freigabe der Druckdaten, Materialbeschaffung, Werkzeugbau, Pilotlauf und Serienwiederbeschaffung getrennt terminieren.
- Der Anbieter kann weder Abweichungsempfänger noch Änderungsfreigeber benennen. Nominierung bis zur Unterzeichnung der Qualitäts- und Eskalationsmatrix zurückstellen.
- Zertifikat oder Komponententest wird als Beweis eines klinischen Ergebnisses am fertigen Produkt angeboten. Die Validierungsgrenze wieder dem OEM-Produktteam zuordnen.
JASPERs Angebot an gedruckten Elektroden richtig einordnen
JASPER fertigt kundenspezifische gedruckte Elektrodenschaltungen und kann nach Spezifikation konfektionierte Pflasteraufbauten auf Basis gedruckter Leitergeometrien liefern. Projekte können flexible Substrate, gedruckte Kontaktstellen und Leiterbahnen, Isolationszonen, Anschlusszungen oder Schnittstellen, Träger, Klebe- oder Hydrogelschichten, Liner, Stanzen, Laminieren, Verpacken sowie vereinbarte Komponentenprüfungen umfassen. Welche Tätigkeiten und Materialien tatsächlich enthalten sind, regeln die freigegebene Zeichnung und das Angebot.
Damit kommt JASPER für eine S1-Druckschaltung oder eine S2-/S3-Druck- und Konfektionierkomponente mit eindeutig vereinbartem Umfang infrage. Daraus folgt keine Zuständigkeit von JASPER für die biologische Bewertung des OEM, klinische oder therapeutische Aussagen, vollständige Systemverifikation oder regulatorische Zulassung. Sehen Sie sich die kundenspezifischen Konfigurationen gedruckter medizinischer Elektroden an und stimmen Sie Geometrie, Schichtaufbau, Anschluss und Übergabepunkt vor der Lieferantenbewertung ab.
Am Ende der Beschaffungsentscheidung sollten vier Dokumentationen vorliegen: eine vergleichbare Leistungs- und Kostentabelle, eine gewichtete Lieferantenbewertung, abgenommene Muster mit Pilotlosverlauf und eine Qualitäts-/Verantwortungsvereinbarung, die auch nach der ersten Bestellung trägt. Für die projektbezogene Prüfung können Sie ein Angebot anfordern und Elektroden-/Schaltungslayout, Substrat, Kontaktflächen, Anschlusszunge oder Steckverbinder, Isolation und Konfektionierschichten, Verpackungszustand, Validierungszuständige, Mustermenge und Serienprognose übermitteln.
Häufig gestellte Fragen
Worin unterscheiden sich Elektrodendrucker und Konfektionierer?
Ein Elektrodendrucker trägt leitfähige oder isolierende Muster auf ein Substrat auf und liefert die vereinbarte gedruckte Geometrie. Ein Konfektionierer bringt weitere Schichten auf oder formt sie durch Laminieren, Stanzen, Linermanagement und Montage. Ein Unternehmen kann beides selbst tun oder einzelne Schritte vergeben. Verlangen Sie den tatsächlichen Standort und Prozessablauf statt nur einer Berufs- oder Firmenbezeichnung.
Wie unterscheide ich eine Elektrodenfabrik von einem Händler?
Fragen Sie nach Rechtsträger und Standort, die drucken, konfektionieren, prüfen und die Ware freigeben. Fordern Sie einen gelenkten Produktionsablauf, Muster- und Loskennungen, offengelegte Unterlieferanten und einen direkten Weg für technische Eskalationen. Ein Händler kann seriös vermitteln; sein Angebot muss jedoch offenlegen, wer Fertigung, Material, Revisionen, Fehler und Zugang zu Auditnachweisen kontrolliert.
Ist ein Lieferant gedruckter Elektroden oder fertiger Elektrodenpflaster besser geeignet?
Ein Anbieter gedruckter Elektroden passt, wenn Ihr Team oder ein freigegebener Konfektionierer die übrigen Schichten ergänzt und die nachgelagerte Validierung übernimmt. Ein Anbieter konfektionierter Pflaster passt, wenn Druckpassung, Klebeschichten, Zuschnitt und Anschlüsse als eine gelenkte Komponente eintreffen sollen. Bei einem fertigen Medizinprodukt sind weitergehende Produkt- und Regulierungspflichten ausdrücklich vertraglich zu regeln.
Welche Angaben gehören in ein RFQ für kundenspezifische Elektroden?
Geben Sie Zeichnungsrevision, Anordnung der Kontaktstellen, Substrat, Leitmaterialien, offene Kontakte, Isolation, Anschlusszunge oder Steckverbinder, Klebe- oder Hydrogelbereiche, Stanzkontur, Verpackungszustand, Mengen, Prüfmethoden und Lieferumfang an. Bestimmen Sie die Validierungszuständigkeit und fordern Sie getrennte Preise für Werkzeug, Muster, Serienstück, Versand und Untervergaben. Ausschlüsse und vorgeschlagene Materialwechsel sind ausdrücklich aufzuführen.
Reicht eine Zertifizierung nach ISO 13485 zur Qualifizierung eines Elektrodenherstellers?
Nein. Eine passende QM-Zertifizierung kann die Lieferantenbewertung unterstützen, gibt aber weder eine bestimmte Elektrodenkonstruktion frei noch belegt sie die Einhaltung vereinbarter Grenzwerte durch ein Lieferlos. Prüfen Sie Standort und Geltungsbereich, Musterberichte, Änderungslenkung und Rückverfolgbarkeit sowie die Komponente anhand der OEM-Spezifikation. Biologische, elektrische, klinische und regulatorische Produktverantwortung bleibt getrennt zugewiesen.
Wie viele Pilotlose sollten vor Seriennachbestellungen abgenommen sein?
Drei aufeinanderfolgende abgenommene Pilotlose sind eine sinnvolle vorgeschlagene Einkaufshürde für einen gelenkten gedruckten und konfektionierten Aufbau, möglichst mit mehreren Druckeinrüstungen. Dies ist weder eine allgemeine regulatorische Vorgabe noch Ersatz für risikobasierte Validierung. Losgröße, Abnahmestatistik, Prüfbedingungen, Materialrückverfolgung und Umgang mit einem fehlerhaften Los sind mit dem OEM-Qualitätsteam festzulegen.
Wer verantwortet Biokompatibilität und elektrische Leistungsvalidierung?
In der Regel bleibt der OEM des fertigen Medizinprodukts für die bestimmungsgemäße Anwendung, die Bewertung von Patientenkontaktrisiken und die Leistung des Gesamtsystems zuständig. Der Komponentenhersteller liefert innerhalb seines Vertragsumfangs Materialunterlagen, Prozesslenkung, Messdaten und Rückverfolgbarkeit. Konstruktion, Kontaktdauer, Signalverarbeitung oder Stimulationsbedingungen, Verpackung und regulatorischer Weg bestimmen, welche weiteren Nachweise der OEM vor der Freigabe benötigt.
Zeichnung, Schichtaufbau und Einsatzbedingungen bereitstellen
Das JASPER Engineering prüft Schnittstellen, offene Risiken und die Nachweise für ein belastbares Angebot.
