Wählen Sie einen Frontfolien-Lieferanten anhand belastbarer Nachweise statt allein nach dem günstigsten Angebotspreis. Versenden Sie eine einheitliche, revisionsgeführte Angebotsanfrage (RFQ), prüfen Sie bei jedem Anbieter zunächst technische Eignung und Rückverfolgbarkeit, geben Sie ein repräsentatives Muster frei und bewerten Sie die verbleibenden Anbieter mit einer 100-Punkte-Matrix. Für einen risikobewussten Erstausrüster (OEM) sollten nur Lieferanten weiterkommen, die mindestens 80/100 erreichen, alle kritischen Kriterien erfüllen und dieselbe Zeichnungsrevision, denselben Schichtaufbau, dieselbe Menge, denselben Prüfplan und dieselbe Lieferbedingung anbieten.

Legen Sie die Spezifikation vor dem Lieferantenvergleich fest
Angebote sind nur vergleichbar, wenn Werkstoff, Druck, Fenster, Klebstoff und Abnahmekriterien eindeutig festgelegt sind. Bleiben diese Angaben offen, kalkulieren die Anbieter nicht dasselbe Produkt. Der erste Schritt der Beschaffung besteht deshalb nicht darin, Preise einzuholen, sondern eine verbindliche Einkaufsspezifikation für die Frontfolie zu erstellen.


Eine Frontfolie ist zugleich sichtbare Benutzerschnittstelle und aufgeklebtes Bauteil. Die Spezifikation muss die Druckdaten mit dem tatsächlichen Gehäuse, Display, den Anzeigen, Schalterpositionen, der Reinigung, dem Montageverfahren und den zu erwartenden Umgebungsbedingungen verknüpfen. Ein Farbproof am Bildschirm bestätigt weder die gedruckte Farbe noch Deckkraft, Oberflächenfinish, Fensterverhalten oder Klebeverbindung.
Geben Sie jedem Lieferanten dasselbe RFQ-Paket:

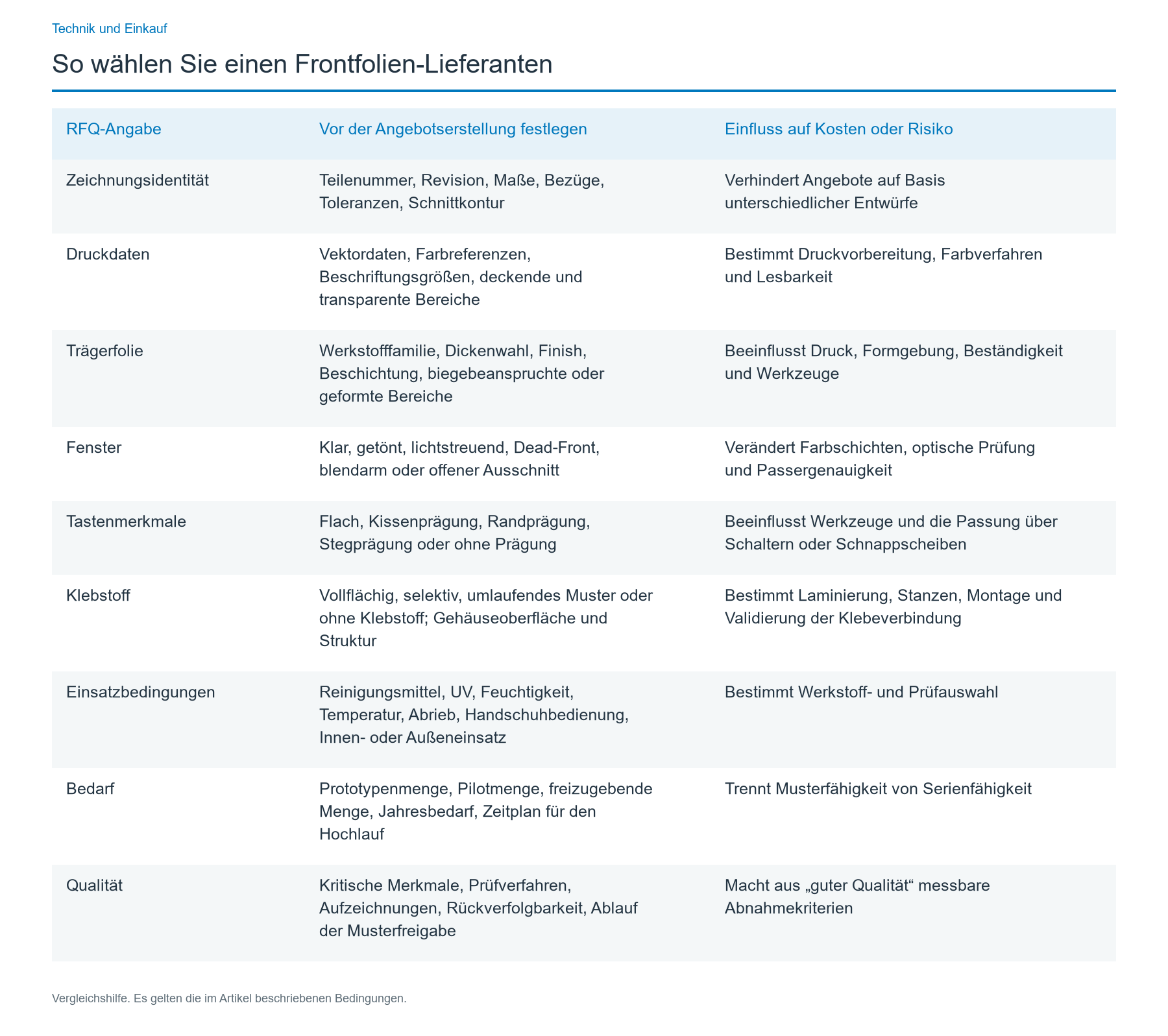

| RFQ-Angabe | Vor der Angebotserstellung festlegen | Einfluss auf Kosten oder Risiko |
|---|---|---|
| Zeichnungsidentität | Teilenummer, Revision, Maße, Bezüge, Toleranzen, Schnittkontur | Verhindert Angebote auf Basis unterschiedlicher Entwürfe |
| Druckdaten | Vektordaten, Farbreferenzen, Beschriftungsgrößen, deckende und transparente Bereiche | Bestimmt Druckvorbereitung, Farbverfahren und Lesbarkeit |
| Trägerfolie | Werkstofffamilie, Dickenwahl, Finish, Beschichtung, biegebeanspruchte oder geformte Bereiche | Beeinflusst Druck, Formgebung, Beständigkeit und Werkzeuge |
| Fenster | Klar, getönt, lichtstreuend, Dead-Front, blendarm oder offener Ausschnitt | Verändert Farbschichten, optische Prüfung und Passergenauigkeit |
| Tastenmerkmale | Flach, Kissenprägung, Randprägung, Stegprägung oder ohne Prägung | Beeinflusst Werkzeuge und die Passung über Schaltern oder Schnappscheiben |
| Klebstoff | Vollflächig, selektiv, umlaufendes Muster oder ohne Klebstoff; Gehäuseoberfläche und Struktur | Bestimmt Laminierung, Stanzen, Montage und Validierung der Klebeverbindung |
| Einsatzbedingungen | Reinigungsmittel, UV, Feuchtigkeit, Temperatur, Abrieb, Handschuhbedienung, Innen- oder Außeneinsatz | Bestimmt Werkstoff- und Prüfauswahl |
| Bedarf | Prototypenmenge, Pilotmenge, freizugebende Menge, Jahresbedarf, Zeitplan für den Hochlauf | Trennt Musterfähigkeit von Serienfähigkeit |
| Qualität | Kritische Merkmale, Prüfverfahren, Aufzeichnungen, Rückverfolgbarkeit, Ablauf der Musterfreigabe | Macht aus „guter Qualität“ messbare Abnahmekriterien |

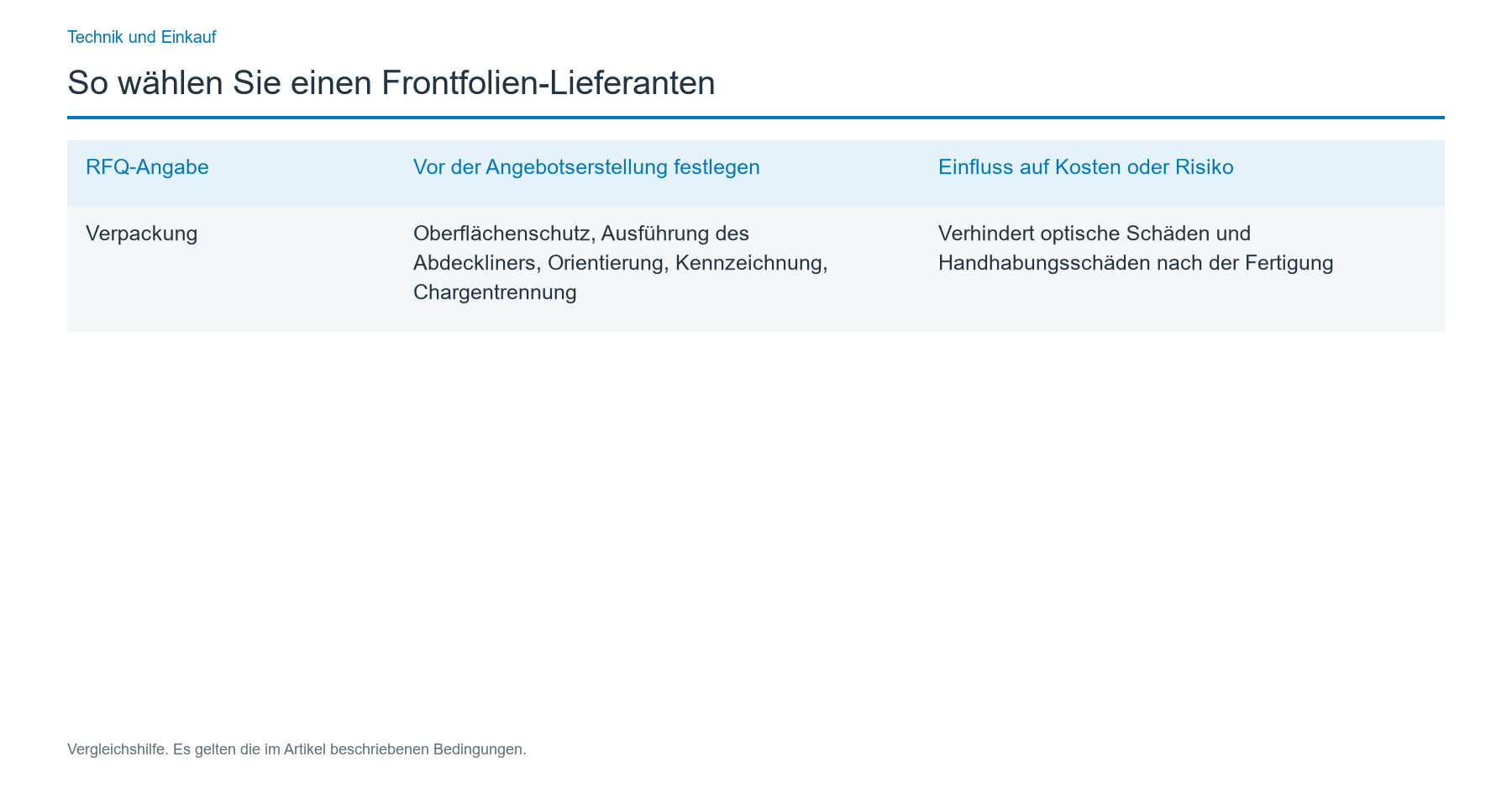

| Verpackung | Oberflächenschutz, Ausführung des Abdeckliners, Orientierung, Kennzeichnung, Chargentrennung | Verhindert optische Schäden und Handhabungsschäden nach der Fertigung |
Verlangen Sie mit dem Angebot eine ausdrücklich ausgefüllte Liste der Annahmen und Abweichungen. Eine leere Abweichungsliste muss bedeuten, dass der angebotene Aufbau die RFQ unverändert erfüllt. Sie darf nicht bedeuten, dass der Lieferant offene Fragen erst nach der Bestellung klären will.
Machen Sie die Angebote kaufmännisch vergleichbar
Bringen Sie jedes Angebot auf dieselbe Vergleichsbasis, bevor Sie es bewerten. Lassen Sie laufende Stückkosten und einmalige Kosten getrennt ausweisen und genau angeben, was im jeweiligen Preis enthalten ist.
Vergleichen Sie mindestens:
- Kosten für Werkzeuge, Druckdatenaufbereitung, Siebe, Vorrichtungen, Rüsten und Muster;
- Eigentum, Lagerung, Wartung, erwartete Auslöser für einen Austausch sowie Übertragungsrechte bei kundenspezifischen Werkzeugen;
- Prototypen-, Pilot- und Serienmengen;
- Mindestbestellmenge, Mengenstaffeln und Regeln für geplante Abrufe;
- Materialersatz, freigegebene Alternativen und das Verfahren zur schriftlichen Genehmigung;
- angebotene Durchlaufzeiten je Meilenstein: Zeichnungsprüfung, Druckfreigabevorlage, Werkzeugbau, Muster, Rückmeldung zur Freigabe, Fertigung und Transport;
- Prüfaufzeichnungen, Materialunterlagen, Verpackung, Frachtbedingungen und Steuern;
- Angebotsgültigkeit, Zahlungs- und Stornobedingungen sowie Kosten infolge von Änderungen durch Käufer oder Lieferant.
Vergleichen Sie ein Angebot für einen digital gedruckten Prototyp nicht so mit einem Siebdruck-Serienaufbau, als wären beide identisch. Ein schnell verfügbares Muster kann nützlich sein. Der Lieferant muss aber offenlegen, ob dafür die vorgesehene Serien-Trägerfolie, der geplante Farbaufbau, Klebstoff, die Werkzeuge und die Endbearbeitung verwendet werden. Jede Abweichung gehört in die Freigabedokumentation.
Prüfen Sie Ausschlusskriterien vor der gewichteten Bewertung
Eine gewichtete Gesamtpunktzahl kann schwerwiegende Mängel verdecken. Ein niedriger Preis darf fehlende technische Eignung nicht ausgleichen; eine überzeugende Vertriebsantwort darf fehlende Rückverfolgbarkeit nicht aufwiegen. Prüfen Sie deshalb zuerst eindeutige Bestanden-/Nicht-bestanden-Kriterien.
| Kritisches Kriterium | Anzufordernder Nachweis | Ausschlussgrund |
|---|---|---|
| Anwendungseignung | Schriftliche Werkstoff- und Prozessempfehlung mit Bezug zu den Einsatzbedingungen | Pauschales Angebot ohne Begründung des Aufbaus |
| Revisionslenkung | Angebot und Druckfreigabevorlage nennen das genaue Teil und die Revision | Lieferant kann die verbindliche Revision nicht benennen |
| Qualitätsaufzeichnungen | Beispiele für Prüfberichte und Chargenrückverfolgbarkeit | Kein Verfahren, um betroffene Chargen zu identifizieren und einzugrenzen |
| Musterablauf | Festgelegte Meilensteine für Druckfreigabevorlage, Muster, Erstmuster und Freigabe | Fertigungsbeginn wird vor der Freigabe eines repräsentativen Musters verlangt |
| Änderungslenkung | Schriftliches Melde- und Genehmigungsverfahren | Nicht genehmigter Material- oder Prozesswechsel ist zulässig |
| Kapazität und Kontinuität | Prozesskapazität, Schlüsselanlagen, Ersatzablauf und Wiederanlaufplan | Kein glaubwürdiger Weg für den geforderten Hochlauf oder ein einzelner Ausfallpunkt ohne Absicherung |
| Kaufmännische Klarheit | Aufgeschlüsselte Annahmen, Ausschlüsse, Bedingungen und Werkzeugeigentum | Preis beruht auf einem nicht genannten Aufbau oder ungeklärten Zusatzkosten |
Nur Lieferanten, die jedes kritische Kriterium erfüllen, dürfen in die gewichtete Bewertung aufgenommen werden.
Bewerten Sie geeignete Lieferanten mit einer festen 100-Punkte-Matrix
Legen Sie die Gewichte vor dem Öffnen der Angebote fest. Wer sie nach Kenntnis der Preise verändert, macht aus der Entscheidungshilfe ein Instrument zur nachträglichen Rechtfertigung.
Verwenden Sie für jedes Kriterium die vollständige Bewertungsskala:
- 0 — Keine Antwort: Weder Antwort noch Nachweis liegen vor.
- 1 — Nur Behauptung: Allgemeine Zusage ohne belegende Einzelheiten.
- 2 — Teilweise erfüllt: Nachweise liegen teilweise vor, wichtige Projektbedingungen sind aber noch offen.
- 3 — Akzeptabel: Die Anforderung wird mit verwertbaren Nachweisen beantwortet.
- 4 — Stark belegt: Projektspezifische Nachweise, Grenzen und Verantwortlichkeiten sind klar.
- 5 — Am besten belegt: Die Nachweise sind projektspezifisch, die Risiken sind geklärt und das Lenkungsverfahren ist freigabereif.
Berechnen Sie das gewichtete Ergebnis je Kategorie wie folgt:
Gewichtete Punkte = (Bewertung ÷ 5) × Kategoriegewicht
| Kategorie | Gewicht | Bewertungsgegenstand |
|---|---|---|
| Technische Eignung | 25 | Schichtaufbau, Druckverfahren, Fenster, Prägungen, Klebstoff, Toleranzkette, Einsatzbedingungen |
| Qualität und Rückverfolgbarkeit | 20 | Prüfplan, Chargenidentität, Kalibrierung, Umgang mit Nichtkonformitäten, Korrekturmaßnahmen, Aufzeichnungen |
| Fertigungsgerechte Auslegung (DFM) und Musterfreigabe | 15 | Risikoprüfung, Lenkung der Druckfreigabevorlagen, repräsentatives Muster, Erstmusterplan, Qualität des Abschlusses offener Punkte |
| Lieferung und Kontinuität | 15 | Meilensteine, Kapazität, Personal, Anlagenwartung, Ersatzablauf, Logistik |
| Gesamtkosten und kaufmännische Klarheit | 15 | Kosten je akzeptiertem Teil, Werkzeuge, Bedingungen, Ausschlüsse, Eigentum, Logik der Mengenstaffeln |
| Kommunikation und Änderungslenkung | 10 | Antwortqualität, benannte Verantwortliche, Eskalation, Revisionsdisziplin, Änderungsmeldungen |
| Gesamt | 100 |
Ein sinnvoller Freigaberichtwert sind mindestens 80/100, dazu jeweils mindestens 70 % der möglichen Punkte in den Kategorien Technische Eignung sowie Qualität und Rückverfolgbarkeit und kein einziges nicht bestandenes kritisches Kriterium. Das ist ein Gestaltungsziel für die Beschaffung, keine allgemeingültige Branchenzertifizierung. Erhöhen Sie die Schwelle bei sicherheitskritischen Projekten oder engen Vorgaben für den Serienanlauf. Senken Sie sie nur auf Grundlage einer dokumentierten Risikoakzeptanz.
Prüfen Sie das technische Urteilsvermögen für Frontfolien
Ein geeigneter Lieferant erläutert die Zielkonflikte im gesamten Aufbau, statt lediglich Werkstoffe und Verfahren aufzuzählen. Legen Sie in der RFQ eine verbindliche Auswahl an Optionen vor. Ein Alternativvorschlag ist nur zulässig, wenn er ausdrücklich als Abweichung gekennzeichnet wird.
| Konstruktionsentscheidung | Verbindliche RFQ-Optionen | Was eine hilfreiche Lieferantenantwort erklärt |
|---|---|---|
| Wahl der Trägerfolie | Polyester, Polycarbonat oder dokumentierte Alternative | Warum die Wahl zu Biegebeanspruchung, geformten Details, Chemikalien, Erscheinungsbild und Einsatzbedingungen passt |
| Druckaufbau | Rückseitiger Siebdruck, rückseitiger Digitaldruck oder Hybridverfahren | Farbverfahren, Deckkraft, Lichtabschirmung, Chargenkonstanz und Serienprozess |
| Oberflächenfinish | Glänzend, matt, blendarm, strukturiert, hartbeschichtet oder selektive Kombination | Reinigungsspuren, Blendung, Abrieb, optische Abnahmegrenzen und Grenzen der beschichteten Bereiche |
| Fensteraufbau | Klar, getönt, lichtstreuend, Dead-Front, blendarm oder offener Ausschnitt | Erscheinungsbild im ein- und ausgeschalteten Zustand, Betrachtungswinkel, Farbverschiebung und Passergenauigkeit |
| Tastenausführung | Flach, Kissenprägung, Randprägung, Stegprägung oder ohne Tastenmerkmal | Prägegeometrie, Freiraum zum Schalter, Beschriftungsposition, Werkzeuge und Prüfung |
| Klebstoffabdeckung | Vollflächig, selektiv, umlaufendes Muster oder ohne Klebstoff | Oberflächenenergie, Struktur, Vertiefung, Randauflage, klebstofffreie Bereiche, Linerteilung und Montagedruck |
Prüfen Sie die Werkstoffauswahl als vollständigen Schichtaufbau: Folie, Oberflächenbehandlung, Druckfarben, Beschichtungen, Klebstoff, Abdeckliner und Montageoberfläche. Ein Zertifikat oder Datenblatt für eine einzelne Schicht belegt nicht, dass der fertige Aufbau die projektspezifischen Anforderungen an Reinigung, Haftung, Optik oder Maße erfüllt.
Lassen Sie den Lieferanten die Toleranzkette zwischen Druck, Stanzung, Fenstern, Prägungen, Displays, Anzeigen, Schnappscheiben und Gehäuseöffnungen prüfen. Eine einzige allgemeine Toleranz im Angebot reicht nicht aus, wenn sich die Abweichungen mehrerer zueinander positionierter Merkmale in entgegengesetzte Richtungen aufsummieren können.
Fordern Sie Nachweise für den angebotenen Prozess an
Eine Vertriebspräsentation zeigt, was ein Unternehmen verkaufen möchte. Lieferantennachweise zeigen, wie Ihr Teil beherrscht wird. Fordern Sie ein kompaktes, relevantes Nachweispaket statt einer großen Sammlung unzusammenhängender Zertifikate an.
Hilfreich sind:
- ein Prozessablauf für den angebotenen Aufbau;
- ein Musterbeleg zur Rückverfolgbarkeit von Eingangsmaterial und Fertigteilcharge;
- ein ausgefüllter Prüfbericht für einen vergleichbaren Frontfolientyp, aus dem Kundendaten entfernt wurden;
- Kalibrierungsregelungen für Geräte, mit denen kritische Merkmale abgenommen werden;
- ein Beispiel für den Umgang mit Nichtkonformitäten und zugehörige Korrekturmaßnahmen;
- ein Formular für Änderungsmeldungen mit Genehmigungsweg;
- Vorgaben für Werkzeugwartung und -lagerung;
- eine Schulungsmatrix für wesentliche Arbeitsschritte;
- eine Kapazitätsangabe, die zum geforderten Abrufmuster passt;
- eine Verpackungsprüfung für optisch relevante Oberflächen, Fenster, Abdeckliner und Chargenetiketten.
Trägt die Frontfolie sicherheitsrelevante Kennzeichnungen, fragen Sie, ob genau dieser Kennzeichnungsaufbau für die vorgesehene Anwendungsoberfläche, Temperatur und Exposition abgedeckt ist. Ein allgemeiner Verweis auf UL 969 oder eine andere Norm bestätigt nicht, dass die angebotene Kombination aus Folie, Druckfarbe, Beschichtung und Klebstoff für Ihr Endprodukt geeignet ist.
Führen Sie Beschaffung und Freigabe in sechs Stufen durch
Jede Stufe der Lieferantenauswahl sollte Unsicherheit abbauen. Verschieben Sie ungeklärte technische Fragen nicht in die Serienfertigung.
1. RFQ-Basis verbindlich festlegen
Geben Sie eine RFQ-Revision mit Zeichnungen, Druckdaten, Einsatzbedingungen, festgelegten Konstruktionsoptionen, Bedarfsprofil, Abnahmeplan und kaufmännischer Vorlage heraus. Benennen Sie Einkauf, technische Verantwortung, Qualitätsverantwortung und endgültige Freigabestelle.
2. Eine gemeinsame Klärungsrunde durchführen
Übermitteln Sie allen noch beteiligten Anbietern dieselben Fragen und Antworten. Jeder Lieferant muss Annahmen, Ausnahmen, Änderungsvorschläge und noch benötigte Informationen benennen. Ändert eine Klarstellung die Produktdefinition, aktualisieren Sie die RFQ-Revision.
3. Ausschlusskriterien und Nachweise prüfen
Wenden Sie die kritischen Kriterien an und prüfen Sie das Nachweispaket. Schließen Sie Lieferanten aus, die Revision, Werkstoffe, Prüfung, Rückverfolgbarkeit, Änderungen oder den geforderten Fertigungsweg nicht beherrschen. Bewerten Sie nur die verbleibenden qualifizierten Anbieter.
4. Ein repräsentatives Muster freigeben
Geben Sie zunächst die visuelle Druckvorlage frei, danach ein physisches Muster, das den geplanten Serienaufbau möglichst genau repräsentiert. Dokumentieren Sie jeden bekannten Unterschied zwischen Muster und Serie. Montieren Sie das Muster am tatsächlichen Gehäuse und prüfen Sie es unter den vorgesehenen Beleuchtungs-, Reinigungs-, Handhabungs- und Betriebsbedingungen.
5. Pilotlauf und Serienlenkung validieren
Bestätigen Sie im Pilotlauf Werkzeuge, Prozesseinstellungen, Prüfverfahren, Verpackung, Ausbeuteberichte, Chargenidentität und Arbeitsanweisungen. Schließen Sie Musterabweichungen vor der ersten Serienfreigabe ab. Bleibt eine Abweichung offen, legen Sie Verantwortlichen, Fälligkeit, Eindämmungsmaßnahme und schriftliche Genehmigung fest.
6. Lieferanten freigeben und überwachen
Bestellung, freigegebene Zeichnung, unterzeichneter Musterbericht, Farb- oder Erscheinungsbildreferenz, Prüfplan, Verpackungsspezifikation und Änderungsvereinbarung müssen denselben Revisionsstand ausweisen. Verfolgen Sie nach dem Serienanlauf Chargenannahme, Liefertreue, Reaktionszeit, Abschluss von Korrekturmaßnahmen und genehmigte Änderungen.
Geben Sie das Muster an der tatsächlichen Baugruppe frei
Ein Muster ist nicht schon deshalb freigegeben, weil es in der Verpackung richtig aussieht. Passung, Haftung, Fenster, Tasten und Lesbarkeit hängen vom montierten Produkt ab.
Verwenden Sie dieses Musterfreigabeprotokoll:
| Freigabepunkt | Prüfung am physischen Muster | Ergebnis |
|---|---|---|
| Identität | Teilenummer, Revision, Lieferant, Datum, Materialcharge, Werkzeugidentität | Bestanden / Nicht bestanden / Bedingt freigegeben |
| Erscheinungsbild | Farbreferenz, Beschriftungen, Deckkraft, Struktur, Glanz, Kratzer, Verunreinigungen | Bestanden / Nicht bestanden / Bedingt freigegeben |
| Geometrie | Außenkontur, Löcher, Ausschnitte, Druck-Stanz-Passergenauigkeit, Ausrichtung zur Bedienfläche | Bestanden / Nicht bestanden / Bedingt freigegeben |
| Fenster | Klarheit, Tönung, Lichtstreuung, Dead-Front-Effekt, Blendung, Erscheinungsbild im eingeschalteten Zustand | Bestanden / Nicht bestanden / Bedingt freigegeben |
| Tasten | Prägegeometrie, Schalter- oder Schnappscheibenposition, Freiraum, Beschriftungsposition | Bestanden / Nicht bestanden / Bedingt freigegeben |
| Klebstoff | Abdeckung, klebstofffreie Bereiche, Linerteilung, Montage, Randhaftung, eingeschlossene Luft | Bestanden / Nicht bestanden / Bedingt freigegeben |
| Einsatzbedingungen | Geforderte Prüfungen zu Reinigungsmitteln, Feuchtigkeit, Temperatur, UV, Abrieb oder Handhabung | Bestanden / Nicht bestanden / Bedingt freigegeben |
| Verpackung | Oberflächenschutz, Orientierung, Stückzahl, Chargenetikett, Lagerhinweise | Bestanden / Nicht bestanden / Bedingt freigegeben |
Halten Sie bei jeder bedingten Freigabe die genaue Bedingung, vorläufige Eindämmungsmaßnahme, verantwortliche Person, Abschlussnachweise und Frist fest. Ersetzen Sie ein nicht bestandenes kritisches Merkmal nicht durch eine mündliche Sonderfreigabe.
Vergleichen Sie die Gesamtkosten je Gutteil statt nur den Stückpreis
Verwenden Sie für jeden Anbieter dasselbe Kostenmodell:
Gesamtkosten je nutzbarem Gutteil = (Stückpreis × bestellte Stückzahl + Werkzeuge + Rüsten + Fracht + Wareneingangsprüfung + erwartete Nacharbeit + erwarteter Ausschuss + Beschleunigungsmaßnahmen + Lagerhaltungskosten) ÷ akzeptierte Stückzahl
Dabei gilt:
Akzeptierte Stückzahl = bestellte Stückzahl − zurückgewiesene Stückzahl − vor der Montage beschädigte oder unbrauchbar gewordene Stückzahl
Verwenden Sie Ihre eigenen internen Kosten und dokumentierte Angebotsdaten. Erfinden Sie keine Ausschussquoten oder Verzögerungskosten, um einen bestimmten Lieferanten zu bevorzugen. Rechnen Sie mindestens einen Basisfall und einen Belastungsfall für Ausbeute, Bedarf und Durchlaufzeit. Das Ergebnis sollte zeigen, ob ein niedriger Stückpreis von großen Abrufmengen, überhöhten Beständen, unbewiesener Ausbeute oder teuren Gegenmaßnahmen abhängt.
Behandeln Sie Kommunikation als Teil der Produktionslenkung
Antwortgeschwindigkeit ist wichtig, Antwortqualität aber noch wichtiger. Eine hilfreiche Lieferantenantwort nennt die Revision, legt die Annahme offen, erklärt die Auswirkung, benennt eine verantwortliche Person und gibt einen Abschlusstermin an. Eine schnelle Antwort ohne diese Angaben kann mehr Arbeit verursachen als eine langsamere, kontrollierte Rückmeldung.
Klären Sie vor der Vergabe:
- die kaufmännisch, technisch und für Qualität Verantwortlichen sowie den Eskalationskontakt;
- das Verfahren zur Freigabe von Druckvorlagen, Mustern, Abweichungen und Produktionsänderungen;
- den vorgesehenen Reaktionsweg bei qualitätsbedingten Eindämmungsmaßnahmen und Terminrisiken;
- die Unterlagen, die jede Charge begleiten;
- Anforderungen an Sprache, Zeitzonen und Besprechungen bei Entwicklungs- und Anlaufprüfungen.
Achten Sie vor der Vergabe auf Warnsignale
Halten Sie das Vergabeverfahren an und prüfen Sie genauer, wenn ein Lieferant:
- ein Angebot abgibt, ohne die Zeichnungsrevision zu bestätigen;
- einen Werkstoff empfiehlt, ohne nach Gehäuse, Reinigungsmitteln, Umgebung oder Bedienung zu fragen;
- eine visuelle Druckfreigabe mit der Freigabe eines physischen Musters gleichsetzt;
- nicht angeben kann, ob sich Muster- und Serienprozess unterscheiden;
- nicht genehmigte Substitutionen zulässt;
- Zertifikate ohne Geltungsbereich, Aufbauzuordnung oder Rückverfolgbarkeit vorlegt;
- Fragen zu Chargeneingrenzung, Korrekturmaßnahmen oder Änderungsmeldungen ausweicht;
- nur eine Gesamtdurchlaufzeit nennt, ohne Meilensteine für Druckvorlage, Werkzeuge, Freigabe, Fertigung und Transport;
- Werkzeugeigentum und -wartung offenlässt;
- weit unter der qualifizierten Anbietergruppe liegt, den prozessbedingten oder kaufmännischen Unterschied aber nicht erklären kann.
Ein einzelnes Warnsignal kann eine behebbare Lücke sein. Mehrere zusammenhängende Warnsignale deuten meist darauf hin, dass das günstige Angebot Risiken auf den Käufer verlagert.
Schließen Sie die Übergabe an den Lieferanten ab
Erstellen Sie nach der Auswahl eine einzige revisionsgeführte Lieferantenakte mit:
- der freigegebenen Zeichnungs- und Druckdatenrevision;
- dem genehmigten Aufbau aus Werkstoff, Druck, Finish, Fenstern, Prägungen und Klebstoff;
- dem unterzeichneten Muster- und Erstmusterbericht;
- der freigegebenen Farb- oder Erscheinungsbildreferenz;
- Prüfverfahren und Abnahmekriterien;
- Verpackungs- und Chargenkennzeichnungsvorgaben;
- Bedingungen für Werkzeugeigentum, Lagerung, Wartung und Übertragung;
- Regeln für freigegebene Alternativen und Änderungsmeldungen;
- Durchlaufzeit-Meilensteinen und Eskalationsweg;
- Bestellklauseln zur Lenkung von Revisionen und Abweichungen.
Einkauf, Entwicklung, Qualität, Wareneingangsprüfung und Lieferant sollten mit dieser Akte arbeiten können, ohne auf persönliche E-Mail-Verläufe angewiesen zu sein.

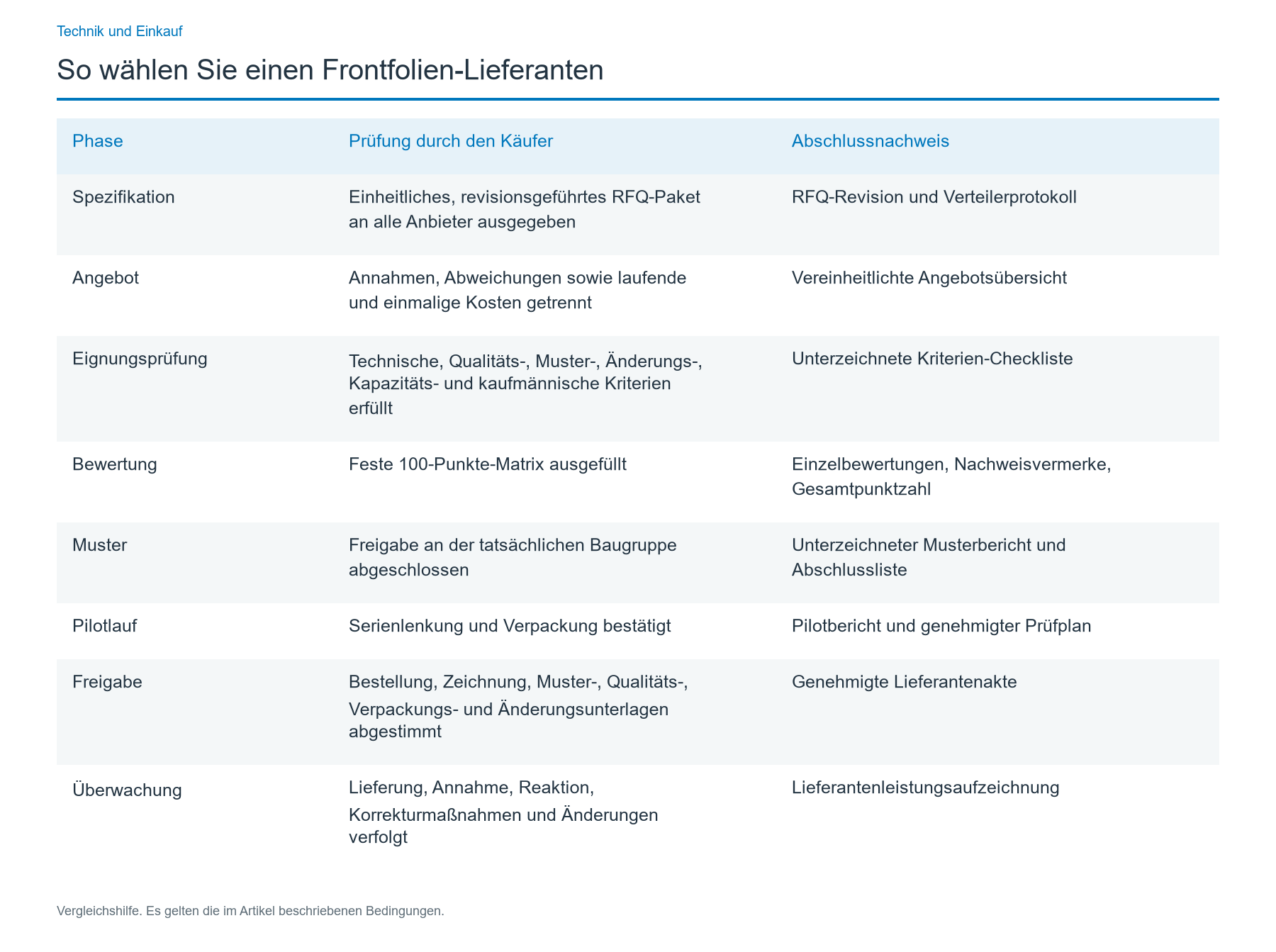

Checkliste zur Bewertung von Frontfolien-Lieferanten
| Phase | Prüfung durch den Käufer | Abschlussnachweis |
|---|---|---|
| Spezifikation | Einheitliches, revisionsgeführtes RFQ-Paket an alle Anbieter ausgegeben | RFQ-Revision und Verteilerprotokoll |
| Angebot | Annahmen, Abweichungen sowie laufende und einmalige Kosten getrennt | Vereinheitlichte Angebotsübersicht |
| Eignungsprüfung | Technische, Qualitäts-, Muster-, Änderungs-, Kapazitäts- und kaufmännische Kriterien erfüllt | Unterzeichnete Kriterien-Checkliste |
| Bewertung | Feste 100-Punkte-Matrix ausgefüllt | Einzelbewertungen, Nachweisvermerke, Gesamtpunktzahl |
| Muster | Freigabe an der tatsächlichen Baugruppe abgeschlossen | Unterzeichneter Musterbericht und Abschlussliste |
| Pilotlauf | Serienlenkung und Verpackung bestätigt | Pilotbericht und genehmigter Prüfplan |
| Freigabe | Bestellung, Zeichnung, Muster-, Qualitäts-, Verpackungs- und Änderungsunterlagen abgestimmt | Genehmigte Lieferantenakte |
| Überwachung | Lieferung, Annahme, Reaktion, Korrekturmaßnahmen und Änderungen verfolgt | Lieferantenleistungsaufzeichnung |
Nutzen Sie die JASPER-Seite zu kundenspezifischen Frontfolien, um vor der Vergabe Angaben zu Werkstoff, Druck, Fenstern, Tastenmerkmalen, Klebstoff und Einsatzbedingungen zusammenzustellen. Für eine Projektprüfung können Sie ein Angebot anfordern. Senden Sie dazu Druckdaten in Originalgröße, Fenster- und Klebstoffebenen, Angaben zur Gehäuseoberfläche und zu den Reinigungsbedingungen, Farbmuster, Revision und Menge.
Häufig gestellte Fragen
Welche Unterlagen brauche ich für vergleichbare Frontfolien-Angebote?
Senden Sie allen Anbietern ein einheitliches, revisionsgeführtes Paket: aktuelle Zeichnungsrevision, Druckdaten in Originalgröße, Schnittkontur, Fenster- und Klebstoffebenen, Gehäusewerkstoff und -finish, Reinigungsbedingungen, Farbreferenzen, benötigte Mengen, Verpackung, Prüfanforderungen und Lieferort. Lassen Sie jeden Lieferanten seine Annahmen und Abweichungen schriftlich aufführen, damit verborgene Unterschiede den Preisvergleich nicht verzerren.
Sollte ich den Frontfolien-Lieferanten mit dem niedrigsten Preis wählen?
Nein. Vergleichen Sie die Gesamtkosten je akzeptiertem Teil, nicht nur den Stückpreis. Berücksichtigen Sie Werkzeuge, Rüsten, Fracht, Wareneingangsprüfung, erwartete Zurückweisungen, Nacharbeit, Bestände, Beschleunigungsmaßnahmen und die Kosten eines verzögerten Serienanlaufs. Ein höherer angebotener Stückpreis kann die risikoärmere Wahl sein, wenn der Lieferant klarere Lenkungsmaßnahmen, ein repräsentatives Muster, zuverlässige Lieferung und weniger Verluste bei der Abnahme bietet.
Wie bewerte ich einen Frontfolien-Lieferanten mit Punkten?
Nutzen Sie eine gewichtete Bewertungsmatrix, die bereits vor Eingang der Angebote feststeht. Ein praktikables 100-Punkte-Modell vergibt 25 Punkte für technische Eignung, 20 für Qualität und Rückverfolgbarkeit, jeweils 15 für Musterfreigabe, Lieferkontinuität und Gesamtkosten sowie 10 für Kommunikation und Änderungslenkung. Lassen Sie Anbieter nur weiterkommen, wenn sie alle kritischen Kriterien erfüllen.
Was muss am Erstmuster geprüft werden?
Prüfen Sie das Erstmuster am tatsächlichen Gehäuse gegen die freigegebene Revision. Kontrollieren Sie Farbe, Beschriftungen, Oberflächenfinish, Schnittkontur, Druck-Stanz-Passergenauigkeit, Fenster, Prägungen, Klebstoffabdeckung, Abziehen des Liners, Randhaftung, Blendung, Ausrichtung zu Display oder Anzeigen, Verhalten bei der Reinigung und Verpackung. Dokumentieren Sie jedes Ergebnis als Bestanden, Nicht bestanden oder Bedingt freigegeben, jeweils mit Verantwortlichem und Abschlusstermin.
Wie prüfe ich die Eignung des Klebstoffs?
Erfassen Sie die tatsächliche Montageoberfläche einschließlich Kunststoff oder Beschichtung, Struktur, Ebenheit, Vertiefungstiefe, Randauflage, Maßnahmen gegen Verunreinigung, Temperatur, Feuchtigkeit, Chemikalien und Montagedruck. Kleben Sie anschließend ein serienrepräsentatives Muster auf die tatsächliche Montagefläche. Bewerten Sie nach der geforderten Konditionierung das Ablösen an Kanten, Fensterbereiche, Ausschnitte, die Handhabung des Liners und das Ablöseverhalten. Ein Werkstoffname allein ist kein Freigabenachweis.
Welche Qualitätsnachweise sollte der Lieferant vorlegen?
Fordern Sie Nachweise zum angebotenen Prozess: einen beispielhaften Prüfbericht, Formate zur Material- und Chargenrückverfolgbarkeit, Kalibrierungsregelungen, den Umgang mit Nichtkonformitäten, Aufzeichnungen über Korrekturmaßnahmen, das Änderungsmeldeverfahren, das Werkzeugwartungskonzept, Schulungsvorgaben für Bedienpersonal und Verpackungsprüfungen. Zertifikate können die Prüfung unterstützen, ersetzen aber keine projektspezifischen Abnahmekriterien und Aufzeichnungen.
Wann kann ein Lieferant für die Serienfertigung freigegeben werden?
Geben Sie den Lieferanten erst frei, wenn der technische Schichtaufbau festgelegt ist, alle kritischen Musteranforderungen erfüllt und Abweichungen abgeschlossen sind, die genehmigte Farb- oder Erscheinungsbildreferenz gelenkt wird, Werkzeug- und Dateneigentum dokumentiert sind, Prüf- und Verpackungspläne akzeptiert wurden, die Annahmen zur Seriendurchlaufzeit bestätigt sind und die Bestellung dieselbe freigegebene Zeichnung samt Revision nennt.
Zeichnung, Schichtaufbau und Einsatzbedingungen bereitstellen
Das JASPER Engineering prüft Schnittstellen, offene Risiken und die Nachweise für ein belastbares Angebot.
